แบบสัญญาจ้างก่อสร้าง ฉบับล่าสุด 2569 ดาวน์โหลดไฟล์เฉพาะแบบสัญญา พร้อมสรุปจุดที่เปลี่ยน
ดาวน์โหลดแบบสัญญาจ้างก่อสร้างฉบับล่าสุด ใช้บังคับตั้งแต่ 22 กันยายน 2569 ตามประกาศคณะกรรมการนโยบายการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ (ฉบับที่ 3) ไฟล์เฉพาะตัวแบบสัญญา 13 หน้า พร้อมสรุปจุดที่เปลี่ยนจากฉบับเดิม คือเพิ่มเหตุบอกเลิกสัญญากรณีเกิดภยันตรายร้ายแรง และปรับถ้อยคำเรื่องบุคคลล้มละลาย ทั้งในข้อ 7 (ก) และ 7 (ข)

เอกสารที่เกี่ยวข้อง
ดูและดาวน์โหลดเอกสาร📄 แบบสัญญาจ้างก่อสร้าง ฉบับที่ใช้บังคับอยู่ในปัจจุบัน — ดาวน์โหลดไปใช้ได้เลย
แบบสัญญาจ้างก่อสร้างฉบับล่าสุด กำหนดโดยประกาศคณะกรรมการนโยบายการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ (ฉบับที่ 3) ลงประกาศในราชกิจจานุเบกษา เล่ม 143 ตอนพิเศษ 229 ง หน้า 8 วันที่ 21 กันยายน 2569 และ ใช้บังคับตั้งแต่วันที่ 22 กันยายน 2569 เป็นต้นไป
ฉบับนี้มาแทนแบบสัญญาจ้างก่อสร้างเดิมตามประกาศลงวันที่ 7 กุมภาพันธ์ 2561 ซึ่งถูกยกเลิกไปแล้ว
📥 ดาวน์โหลดแบบสัญญาจ้างก่อสร้าง ฉบับล่าสุด (13 หน้า) — ไฟล์นี้เป็นเฉพาะตัวแบบสัญญาจ้างก่อสร้างล้วน ๆ ตัดหน้าประกาศและแบบสัญญาอื่นออกแล้ว พร้อมพิมพ์ใช้งานได้ทันที
🔗 เปิดต้นฉบับจากเว็บไซต์ราชกิจจานุเบกษา
━━━━━━━━━━━━━━

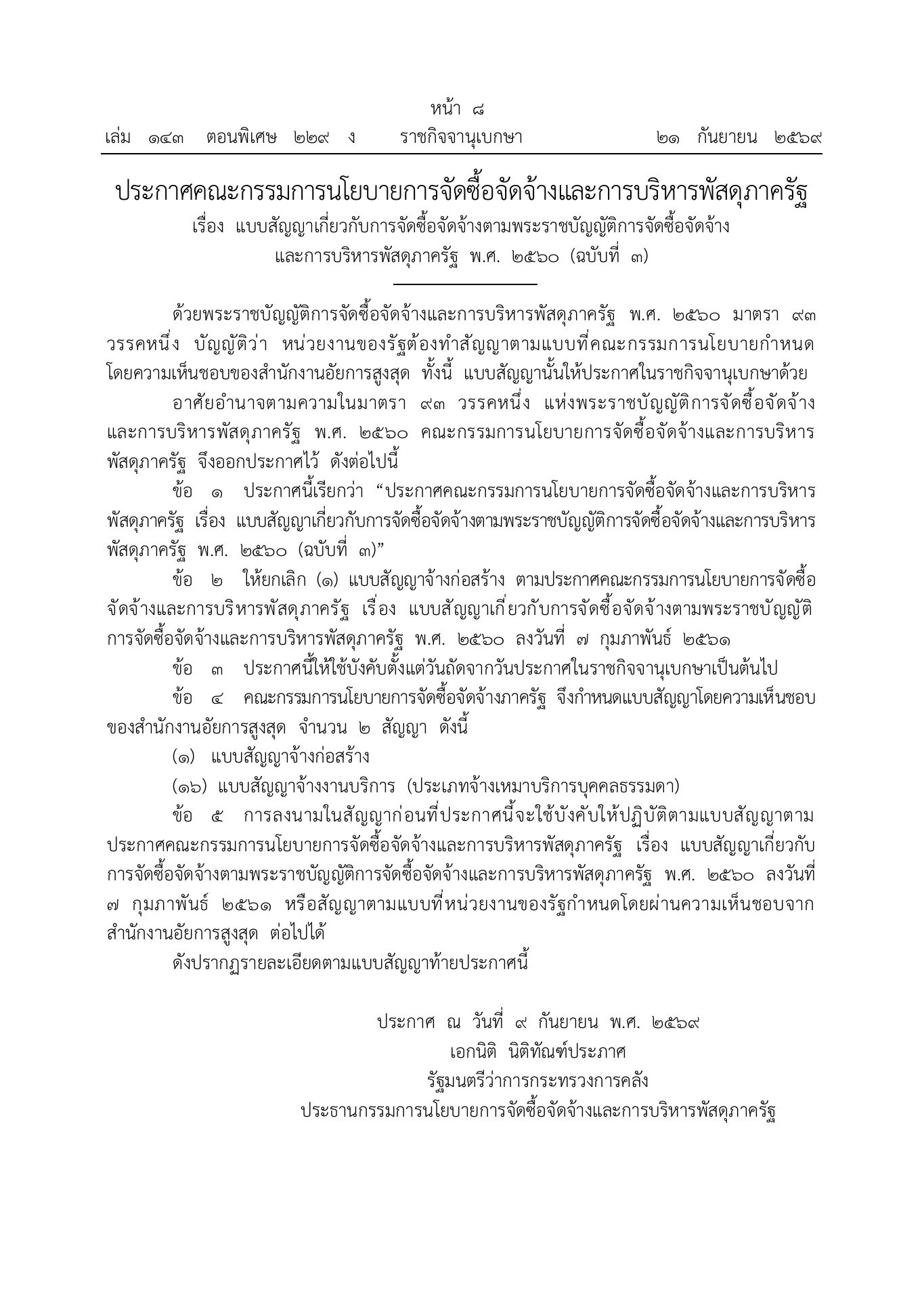

📰 หน้าประกาศในราชกิจจานุเบกษา

━━━━━━━━━━━━━━
🔴 เปลี่ยนอะไรจากฉบับเดิมบ้าง
เทียบกับฉบับที่หน่วยงานใช้กันอยู่จริง (แบบปี 2561 ที่ปรับตาม ว1052 แล้ว) ของใหม่จริงมี 2 เรื่อง และอยู่ใน “ข้อ 7” ทั้งคู่ โดยแต่ละเรื่องใส่ไว้ทั้ง ข้อ 7 (ก) สำหรับสัญญาที่เป็นราคาต่อหน่วย และ ข้อ 7 (ข) สำหรับสัญญาที่เป็นราคาเหมารวม รวมเป็น 4 จุด
เรื่องที่ 1 เพิ่มเหตุบอกเลิกสัญญาใหม่ กรณีงานก่อสร้างทำให้เกิดอันตรายร้ายแรง
ข้อความที่เพิ่มเข้ามาคือ
“หรือในกรณีที่ในระหว่างระยะเวลาที่ผู้รับจ้างต้องทำงานให้แล้วเสร็จตามสัญญาหรือที่ผู้รับจ้างได้รับการขยายเวลาทำงานออกไป จนถึงวันที่ผู้ว่าจ้างได้ตรวจรับงานครั้งสุดท้าย ได้เกิดความเสียหายอย่างร้ายแรงอันเกิดจากงานก่อสร้างหรือเกิดขึ้นแก่งานก่อสร้าง ถึงขนาดที่ก่อให้เกิดภยันตรายต่อชีวิตหรือทรัพย์สินของประชาชนและ/หรือทรัพย์สินอันเป็นสาธารณสมบัติของแผ่นดิน อันเนื่องมาจากการปฏิบัติงานหรือละเว้นการปฏิบัติงานใด ๆ ของผู้รับจ้าง”
💡 ข้อความที่เพิ่มนี้ เหมือนกันทุกตัวอักษรทั้งใน 7 (ก) และ 7 (ข) ส่วนถ้อยคำอื่นรอบ ๆ ที่เขียนต่างกันเล็กน้อยระหว่างสองข้อย่อย เป็นความต่างที่มีมาตั้งแต่ฉบับปี 2561 แล้ว ไม่ใช่ของใหม่
เรื่องที่ 2 ปรับถ้อยคำเรื่องล้มละลาย
จากเดิม “หรือตกเป็นผู้ล้มละลาย” แก้เป็น “หรือตกเป็นบุคคลล้มละลาย” ส่วนคำข้างเคียงคือ “ตกเป็นผู้ถูกพิทักษ์ทรัพย์เด็ดขาด” คงไว้เหมือนเดิม เรื่องนี้เป็นการปรับถ้อยคำให้ตรงตามกฎหมายล้มละลาย ไม่ได้เปลี่ยนสาระ
━━━━━━━━━━━━━━
⚖️ เหตุบอกเลิกใหม่ ต้องครบ 3 อย่างจึงจะใช้ได้
1️⃣ ช่วงเวลา ต้องเกิดในระหว่างเวลาที่ผู้รับจ้างต้องทำงานให้แล้วเสร็จตามสัญญา รวมถึงเวลาที่ได้รับการขยายออกไป ไปจนถึงวันที่ผู้ว่าจ้างตรวจรับงานครั้งสุดท้าย
2️⃣ ระดับความเสียหาย ต้องเป็นความเสียหาย อย่างร้ายแรง ถึงขนาดก่อให้เกิดภยันตรายต่อชีวิตหรือทรัพย์สินของประชาชน และ/หรือทรัพย์สินอันเป็นสาธารณสมบัติของแผ่นดิน
3️⃣ สาเหตุ ต้องเกิดจาก การปฏิบัติงานหรือละเว้นการปฏิบัติงานของผู้รับจ้าง
เมื่อเข้าเหตุนี้ ผลที่ตามมาใช้ท่อนเดิมของข้อ 7 คือผู้ว่าจ้างมีสิทธิบอกเลิกสัญญา และมีสิทธิจ้างผู้รับจ้างรายใหม่เข้าทำงานให้ลุล่วงไปได้ด้วย โดยการใช้สิทธิบอกเลิกสัญญาไม่กระทบสิทธิของผู้ว่าจ้างที่จะเรียกร้องค่าเสียหาย และยังต่อไปถึงการริบหลักประกันตามข้อ 18 และการบังคับค่าปรับหรือค่าเสียหายตามข้อ 19
💡 อ่านให้ดี การที่ผู้ว่าจ้างไม่ใช้สิทธิบอกเลิกสัญญา ไม่เป็นเหตุให้ผู้รับจ้างพ้นจากความรับผิดตามสัญญา ข้อความนี้มีอยู่เดิมและยังอยู่เหมือนเดิม
━━━━━━━━━━━━━━
✅ ไม่ต้องถือ ว1052 คู่กับแบบสัญญาอีกแล้ว
ที่ผ่านมาหน่วยงานต้องใช้แบบสัญญาปี 2561 ควบคู่กับหนังสือเวียน ว1052 (ด่วนที่สุด ที่ กค (กวจ) 0405.2/ว 1052 ลงวันที่ 19 ตุลาคม 2564) ที่แก้ข้อ 5.6 เรื่องสิทธิของผู้รับจ้างในการขอคืนหลักประกันการรับเงินค่าจ้างล่วงหน้าบางส่วนก่อน
แบบสัญญาฉบับใหม่ รวมข้อความตาม ว1052 ไว้ในตัวแบบเรียบร้อยแล้ว ทั้งข้อ 5.6 (ก) และข้อ 5.6 (ข) ต่อไปใช้แบบสัญญาฉบับเดียวได้เลย
⚠️ ด้วยเหตุนี้ ตัวเลข “ต่างกันกี่จุด” จึงขึ้นอยู่กับว่าเทียบกับอะไร ถ้าเทียบกับฉบับที่ลงราชกิจจานุเบกษาปี 2561 ตรง ๆ จะต่างกัน 7 จุด แต่ใน 7 จุดนั้นมี 3 จุดที่ ว1052 แก้ไปตั้งแต่ปี 2564 แล้ว (รวมทั้งการแก้คำผิด “หรืองเงื่อนไข” เป็น “หรือเงื่อนไข” ในวิธีปฏิบัติข้อ (10))
━━━━━━━━━━━━━━
📋 สิ่งที่ไม่เปลี่ยนเลย
ข้อ 1 ถึงข้อ 6 และข้อ 8 ถึงข้อ 23 เหมือนเดิมทุกข้อ รวมถึง “วิธีปฏิบัติเกี่ยวกับสัญญา” ท้ายแบบ ตัวเลขที่คนทำงานคุ้นเคยไม่ขยับเลยสักตัว เช่น
🔹 เกณฑ์ปริมาณงานที่ทำเกินหรือต่ำกว่าที่กำหนด และอัตราการจ่ายเงินในแต่ละช่วง
🔹 กำหนดเวลาแสดงหลักฐานการใช้จ่ายเงินค่าจ้างล่วงหน้า และกำหนดคืนเงินกรณีบอกเลิกสัญญา
🔹 กำหนดเวลาขอสิทธิงดหรือลดค่าปรับ หรือขอขยายเวลาทำงาน
🔹 การหักเงินประกันผลงาน และความรับผิดในความชำรุดบกพร่อง
━━━━━━━━━━━━━━
📌 สัญญาที่ลงนามไปแล้ว ไม่ต้องทำใหม่
ข้อ 5 ของประกาศกำหนดว่า การลงนามในสัญญา ก่อน ที่ประกาศนี้ใช้บังคับ ให้ปฏิบัติตามแบบสัญญาตามประกาศลงวันที่ 7 กุมภาพันธ์ 2561 หรือสัญญาตามแบบที่หน่วยงานของรัฐกำหนดโดยผ่านความเห็นชอบจากสำนักงานอัยการสูงสุด ต่อไปได้
แปลว่า สัญญาที่เซ็นก่อนวันที่ 22 กันยายน 2569 เดินต่อตามแบบเดิม ส่วนสัญญาที่จะเซ็นตั้งแต่วันนั้นเป็นต้นไป ใช้แบบใหม่
━━━━━━━━━━━━━━
📚 เรื่องที่เกี่ยวข้องจากเว็บไซต์โยธาไทย
🔹 ราชกิจจานุเบกษาประกาศแบบสัญญา (ฉบับที่ 3) ภาพรวมทั้งประกาศ
🔹 ว651 แนวทางการปรับลดราคาใน BOQ ก่อนลงนามในสัญญา
🔹 ว214 กำหนดคุณสมบัติผู้ยื่นข้อเสนอ ผลงาน และยี่ห้อวัสดุ
🔹 แก้ไขสัญญาหลังตรวจรับงานงวดสุดท้ายแล้ว ทำได้หรือไม่
🔹 ค่า K ตามสัญญาแบบปรับราคาได้ ไม่ขอไม่ได้ ขอช้าก็หมดสิทธิ
🔹 แบบรูปรายการงานก่อสร้าง คือแบบแปลนก่อสร้าง ไม่ใช่ TOR
📌 ที่มา: ประกาศคณะกรรมการนโยบายการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ เรื่อง แบบสัญญาเกี่ยวกับการจัดซื้อจัดจ้างตามพระราชบัญญัติการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ พ.ศ. 2560 (ฉบับที่ 3) · ราชกิจจานุเบกษา เล่ม 143 ตอนพิเศษ 229 ง หน้า 8 ลงวันที่ 21 กันยายน 2569 · ประกาศ ณ วันที่ 9 กันยายน พ.ศ. 2569 ลงนามโดยนายเอกนิติ นิติทัณฑ์ประภาศ รัฐมนตรีว่าการกระทรวงการคลัง ประธานกรรมการนโยบายการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ
━━━━━━━━━━━━━━
