การคิดราคากลางงานทางและงานชลประทานในจังหวัดพื้นที่ฝนชุก

จังหวัดที่หลักเกณฑ์ราคากลางงานก่อสร้างของราชการ ได้กำหนดเป็นพื้นที่ฝนชุก  จะเกี่ยวข้องกับการคิดราคากลางงานก่อสร้างทาง และ งานก่อสร้างชลประทานเท่านั้น จังหวัดพื้นที่ฝนชุก ไม่ใช้หรือไม่มีผลกับการคำนวณราคากลางงานก่อสร้างอาคาร หรือ ราคากลางงานก่อสร้างสะพานและท่อเหลี่ยม โดยพื้นที่ฝนชุกจะมีผลต่อการคิดค่างานต้นทุน และค่าดำเนินงานก่อสร้าง (Factor F)
ดูรายละเอียดจังหวัดพื้นที่ฝนชุก (กำหนดใหม่) ได้ที่
http://www.yotathai.com/yotanews/rakaklang-road-irrigation

ในการทำงานก่อสร้างทางและงานก่อสร้างชลประทาน ค่างานต้นทุนส่วนที่เป็นค่าเครื่องจักรหรือการทำงานของเครื่องจักร มีผลกระทบจากฝนตก หากฝนตกจะทำให้เครื่องจักรทำงานไม่ได้หรือทำงานไม่สะดวก เมื่อเครื่องจักรไม่ได้ทำงาน หรือ ทำงานน้อยลง เช่นถ้าพื้นที่ปกติ คิดเครื่องจักรทำงาน 300 วันต่อปี ในพื้นที่ฝนชุกเครื่องจักร อาจทำงานได้แค่ 250-270 วันต่อปี เป็นต้น ก็จะทำให้ค่าเสื่อมเครื่องจักร ในพื้นที่ฝนชุกมากกว่าพื้นที่ปกติ ไม่ว่าจังหวัดในพื้นที่ฝนชุก 1 หรือ ฝนชุก 2 ก็ใช้ค่างานช่องฝนชุก ส่วนจังหวัดที่ไม่ใด้อยู่ในพื้นที่ประกาศฝนชุกก็ใช้ค่างานในช่อง ปกติ

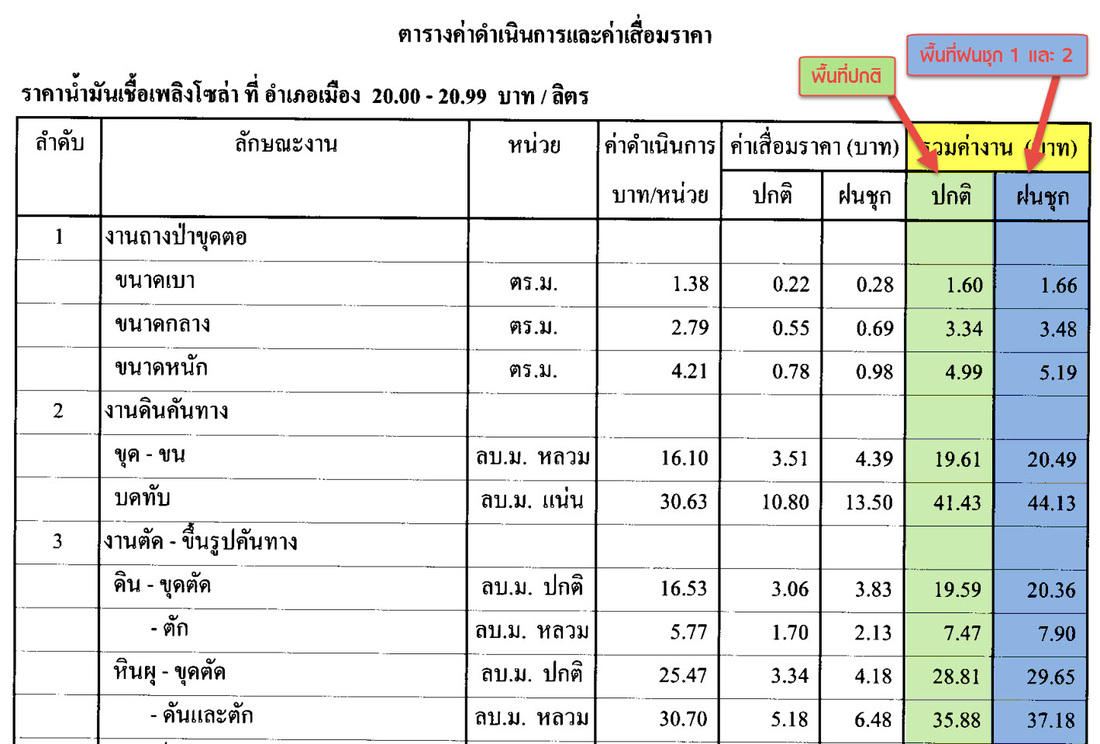

ในการก่อสร้างงานก่อสร้างทาง และ การก่อสร้างงานก่อสร้างชลประทาน นอกจากค่างานต้นทุนจะได้รับผลกระทบจากฝนตกชุกแล้ว ในการดำเนินงานก่อสร้าง การบริหารจัดการ ก็ได้รับผลกระทบเช่นกัน ในการคิดค่าดำเนินงานก่อสร้างให้ผู้รับจ้าง หรือ การใช้ตาราง Factor F จึงกำหนด ค่า Factor F ไว้ 3 ค่า คือ

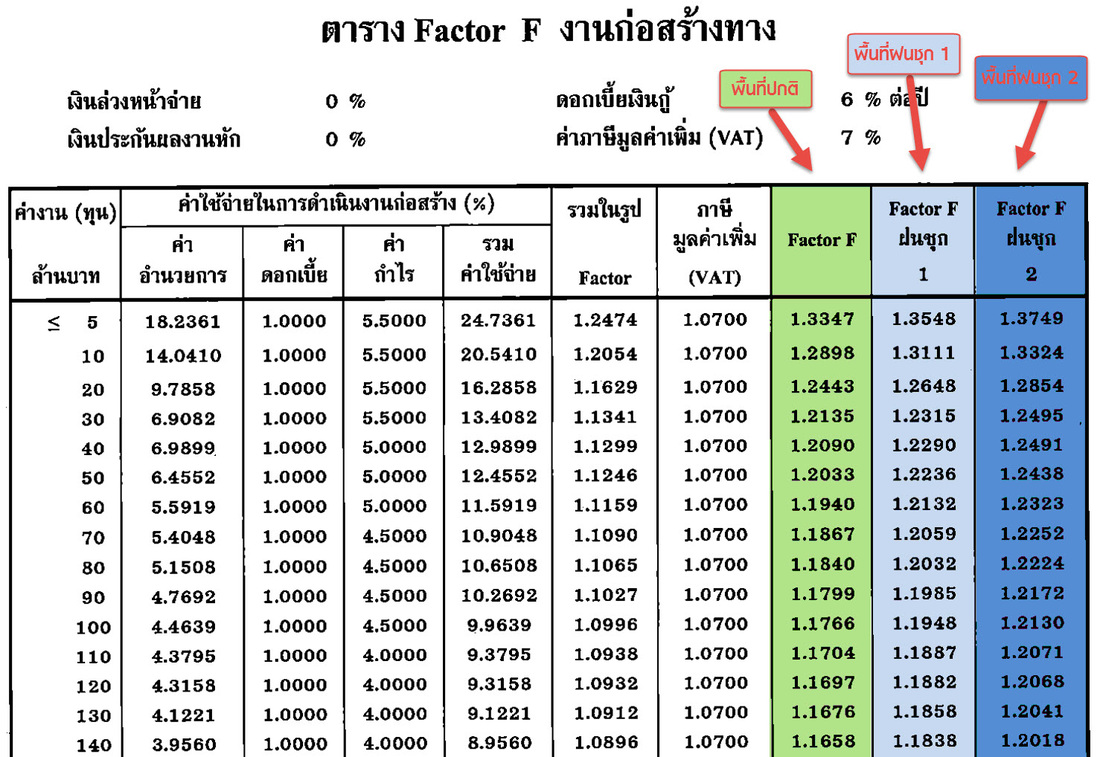

  1. ช่อง Factor F สำหรับพื้นที่ปกติ

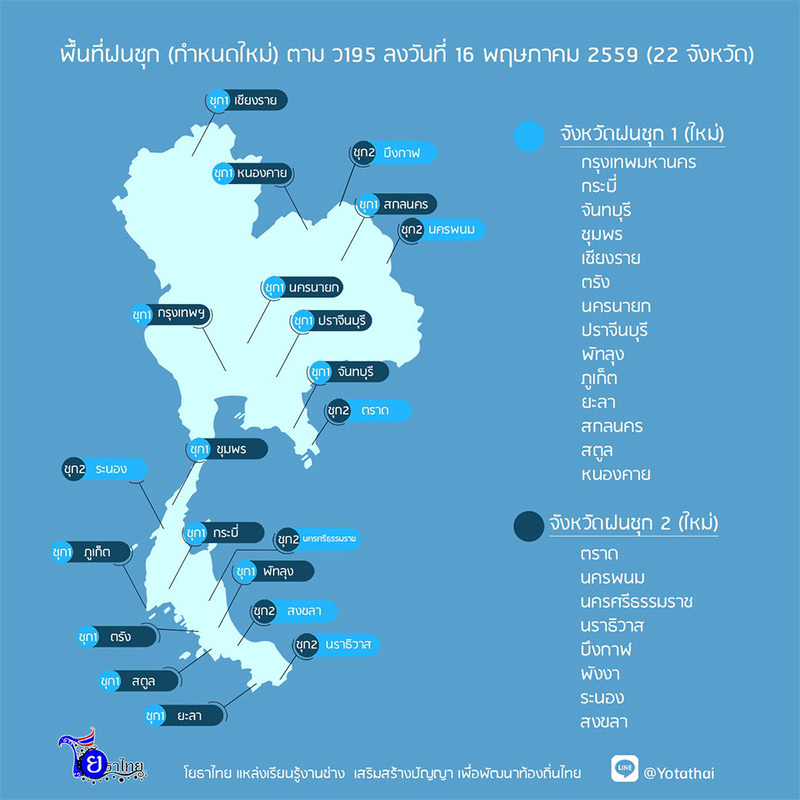

  2. ช่อง Factor F ฝนชุก 1 สำหรับจังหวัดพื้นที่ฝนชุก 1 ได้แก่กรุงเทพมหานคร กระบี่ จันทบุรี ชุมพร เชียงราย ตรัง นครนายก ปราจีนบุรี พัทลุง ภูเก็ต ยะลา สกลนคร สตูล หนองคาย
  3. ช่อง Factor F ฝนชุก 2 สำหรับจังหวัดพื้นที่ฝนชุก 2 ได้แก่
    ​ตราด นครพนม นครศรีธรรมราชนราธิวาส บึงกาฬ พังงา ระนอง สงขลา

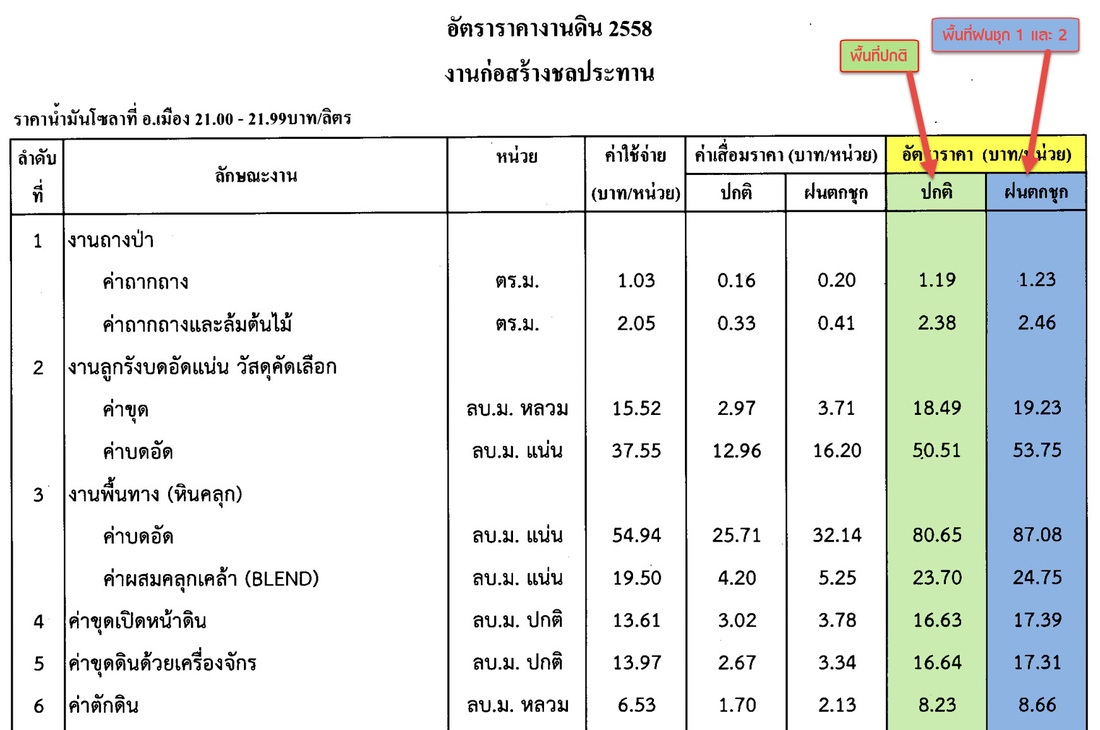

ตารางด้านบนเป็นตัวอย่างตาราง Factor F งานก่อสร้างทาง ส่วนตาราง Factor F งานก่อสร้างชลประทาน ก็คล้ายกันกับตาราง Factor F งานทาง

การใช้ค่างานฝนชุก ทั้งในส่วนของค่างานต้นทุนและตาราง Factor F จะพิจารณาแค่ว่า เป็นจังหวัดที่ประกาศพื้นที่ฝนชุก 1 หรือ 2 หรือไม่ ไม่ว่าห้วงเวลาก่อสร้างจะมีฝนตกหรือไม่มีฝนตก อยู่ในฤดูกาลใด ก็ใช้ค่างานฝนชุก ในทุกกรณี เคยมีปัญหาว่าหน่วยงานตรวจตอบทักท้วงว่า งานก่อสร้าง ทำงานในหน้าแล้ง ระยะเวลาทำงานก่อสร้างสั้นไม่ได้รับผลกระทบจากฝนตกชุก การทักท้วงในลักษณะดังกล่าวไม่ถูกต้อง หากอยู่ในจังหวัดพื้นที่ฝนชุกให้ใช้ค่างานฝนชุกได้ตามหลักเกณฑ์ราคากลางกำหนดโดยไม่ต้องไปพิจารณาว่าทำงานในฤดูกาลใดและระยะเวลาทำงานก่อสร้าง สั้นหรือยาว

อภิสิทธิ์ มากสุวรรณ (ช่างถึก)
เว็บมาสเตอร์เว็บโยธาไทย ​http://www.yotathai.com/webmaster.html
โทร 084-7508118 (กรุณาโทรในวันและเวลาราชการเท่านั้น)
Line ID : @Yotathai

ประชาสัมพันธ์จากโยธาไทย

โยธาพรีมิกซ์ ยางมะตอยผสมเสร็จ ใช้งานง่าย จัดส่งทั่วไทยโปรแกรมคำนวณเงินชดเชยค่างานก่อสร้าง ค่า K ปี 2569 ราคา 528 บาท รวม VATโยธาพรีมิกซ์ ยางมะตอยผสมเสร็จ จัดส่งถึงหน่วยงานทั่วประเทศสัญญาแบบปรับราคาได้ (ค่า K) และการใช้ AI รุ่นที่ 3 จ.พระนครศรีอยุธยา
การคิดราคากลางงานทางและงานชลประทานในจังหวัดพื้นที่ฝนชุก | โยธาไทย
