ว 124 ประเด็นที่ 2 ผู้รับจ้างไม่เข้าทำงานหรือทำงานล่าช้ากว่าแผน หน่วยงานต้องมีหนังสือเร่งรัดก่อนพิจารณาบอกเลิกสัญญา

ว 124 ข้อ 2.1.1 ผู้รับจ้างไม่เข้าทำงานหลังลงนาม ให้หน่วยงานมีหนังสือเร่งรัดกำหนดเวลาเข้าทำงาน ถ้ายังไม่เข้าควรใช้ดุลพินิจพิจารณาบอกเลิกสัญญาตามมาตรา 103 วรรคหนึ่ง (2) ข้อ 2.1.2 เข้าทำงานแต่ล่าช้า ให้มีหนังสือเร่งรัดแล้วประเมินตามข้อ 2.2

ว 124 ประเด็นที่ 2 ผู้รับจ้างไม่เข้าทำงานหรือทำงานล่าช้ากว่าแผน หน่วยงานต้องมีหนังสือเร่งรัดก่อนพิจารณาบอกเลิกสัญญา

เอกสารที่เกี่ยวข้อง

ดูและดาวน์โหลดเอกสาร
ว 124 ประเด็นที่ 2 ผู้รับจ้างไม่เข้าทำงานหรือทำงานล่าช้ากว่าแผน หน่วยงานต้องมีหนังสือเร่งรัดก่อนพิจารณาบอกเลิกสัญญา
สาระสำคัญหนังสือ ว 124 หน้าที่กรรมการตรวจรับพัสดุ งานจ้างก่อสร้าง (5 ประเด็น)
📚 ข่าวหลัก: หน้าที่คณะกรรมการตรวจรับพัสดุตั้งแต่วันเซ็น
ประเด็นที่ 1 หน้าที่ 7 อนุ ตามระเบียบข้อ 176
▶ ประเด็นที่ 2 ไม่เข้าทำงาน / ล่าช้า ต้องมีหนังสือเร่งรัด (หน้านี้)
ประเด็นที่ 3 เกณฑ์ประเมิน 5 ข้อ พร้อมตัวอย่างกราฟ
ประเด็นที่ 4 แผนการทำงาน ข้อ 3.3 ที่ถูกแก้ถ้อยคำ
ประเด็นที่ 5 หลังบอกเลิกสัญญา ใช้ ว 755 แทน ว 108

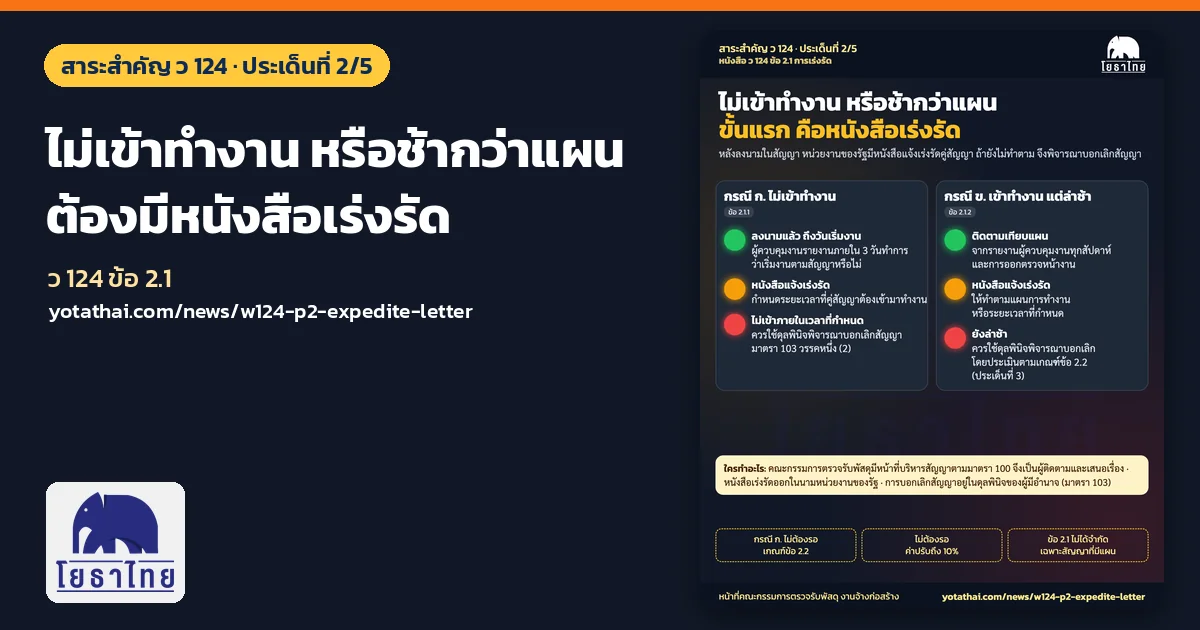

หนังสือ ว 124 ข้อ 2.1 ให้หน่วยงานของรัฐมีหนังสือแจ้งเร่งรัด เมื่อผู้รับจ้างไม่เข้าทำงานหลังลงนามในสัญญา หรือเข้าทำงานแล้วแต่ล่าช้าไม่เป็นไปตามแผน ถ้ายังไม่ทำตาม หน่วยงานควรใช้ดุลพินิจพิจารณาบอกเลิกสัญญาตามมาตรา 103 วรรคหนึ่ง (2) ซึ่งเป็นกรณี "เหตุอันเชื่อได้ว่าผู้ขายหรือผู้รับจ้างไม่สามารถส่งมอบงานหรือทำงานให้แล้วเสร็จได้ภายในระยะเวลาที่กำหนด"

กรณี ก. ลงนามแล้ว แต่ไม่เข้าทำงาน (ข้อ 2.1.1)

  1. ผู้ควบคุมงานรายงานภายใน 3 วันทำการนับแต่วันกำหนดเริ่มงาน ว่าผู้รับจ้างเริ่มงานตามสัญญาหรือไม่ (ระเบียบข้อ 178 (4))
  2. หน่วยงานของรัฐมีหนังสือแจ้งเร่งรัดให้คู่สัญญาเข้าดำเนินการตามสัญญา และกำหนดระยะเวลาที่คู่สัญญาต้องเข้ามาทำงาน
  3. ไม่เข้าทำงานภายในเวลาที่กำหนด หน่วยงานของรัฐ ควรใช้ดุลพินิจในการพิจารณาบอกเลิกสัญญา ตามมาตรา 103 วรรคหนึ่ง (2)

กรณีนี้ไม่ต้องรอให้ถึงด่านประเมินผลงานตามข้อ 2.2 และไม่ต้องรอค่าปรับ

กรณี ข. เข้าทำงานแล้ว แต่ล่าช้า (ข้อ 2.1.2)

  1. ติดตามผลงานเทียบแผน จากรายงานผู้ควบคุมงานทุกสัปดาห์ และการออกตรวจหน้างาน (ระเบียบข้อ 176 (2) (3))
  2. ล่าช้าไม่เป็นไปตามแผนงานหรือระยะเวลาที่กำหนด หน่วยงานของรัฐมีหนังสือแจ้งเร่งรัดให้ทำตามแผนการทำงานหรือระยะเวลานั้น
  3. ยังล่าช้า หน่วยงานของรัฐควรใช้ดุลพินิจพิจารณาบอกเลิกสัญญาตามมาตรา 103 วรรคหนึ่ง (2) โดยพิจารณาตามเกณฑ์ข้อ 2.2 (ประเด็นที่ 3)

ใครทำอะไร

  • คณะกรรมการตรวจรับพัสดุ มีหน้าที่บริหารสัญญาตามมาตรา 100 จึงเป็นผู้ติดตามและเสนอเรื่อง
  • หนังสือเร่งรัด ว 124 ใช้คำว่า "ให้หน่วยงานของรัฐมีหนังสือแจ้งเร่งรัด" หนังสือจึงออกในนามหน่วยงานของรัฐ
  • การบอกเลิกสัญญา มาตรา 103 ให้อยู่ในดุลพินิจของผู้มีอำนาจ

คำถามที่พบบ่อย

ถาม: สัญญาแบบไม่มีแผนการทำงาน ใช้ข้อ 2.1 ได้หรือไม่
ตอบ: ข้อ 2.1.1 ใช้กับการไม่เข้าทำงานหลังลงนาม ซึ่งเทียบกับวันเริ่มงานตามสัญญาได้เสมอ ข้อ 2.1 ไม่ได้จำกัดว่าต้องเป็นสัญญาที่มีแผนการทำงาน ส่วนข้อ 2.1.2 ใช้ "แผนงานหรือระยะเวลาที่กำหนดไว้" เป็นตัวเทียบ

ถาม: หนังสือเร่งรัดควรให้เวลากี่วัน
ตอบ: ว 124 ไม่ได้กำหนดจำนวนวัน ให้หน่วยงานของรัฐกำหนดระยะเวลาเอง

คำแนะนำจากโยธาไทย

ส่วนนี้เป็นคำแนะนำของโยธาไทย ไม่ใช่ข้อความในหนังสือเวียน

📥 เอกสารดาวน์โหลด


⬅️ ประเด็นก่อนหน้า: ประเด็นที่ 1 หน้าที่ 7 อนุ ตามระเบียบข้อ 176

➡️ ประเด็นถัดไป: ประเด็นที่ 3 เกณฑ์ประเมิน 5 ข้อ พร้อมตัวอย่างกราฟ

🏠 กลับข่าวหลัก: ข่าวหลัก: หน้าที่คณะกรรมการตรวจรับพัสดุตั้งแต่วันเซ็น

อ้างอิง: หนังสือคณะกรรมการวินิจฉัยปัญหาการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ ด่วนที่สุด ที่ กค (กวจ) 0405.2/ว 124 ลงวันที่ 1 มีนาคม 2566 เรื่อง แนวทางปฏิบัติในการเร่งรัดการปฏิบัติงานตามสัญญาและการกำหนดคุณสมบัติของผู้มีสิทธิยื่นข้อเสนอ · พระราชบัญญัติการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ พ.ศ. 2560 มาตรา 100 และมาตรา 103 · ระเบียบกระทรวงการคลังว่าด้วยการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ พ.ศ. 2560 ข้อ 176 ข้อ 178 และข้อ 183 · หนังสือคณะกรรมการวินิจฉัยฯ ด่วนที่สุด ที่ กค (กวจ) 0405.4/ว 681 ลงวันที่ 8 ตุลาคม 2568 เรื่อง ระยะเวลาในการตรวจรับพัสดุ

โฆษณา
ลิงก์สั้นสำหรับแชร์ (Facebook / LINE)
ผู้เข้าชม: 3 ครั้ง
โฆษณา

ความคิดเห็น

กำลังโหลดความคิดเห็น...

ประชาสัมพันธ์จากโยธาไทย

ราคากลางงานก่อสร้าง และ AI  รุ่นที่ 32 เพชรบุรีโปรแกรมคำนวณเงินชดเชยค่างานก่อสร้าง ค่า K ปี 2569 ราคา 528 บาท รวม VATราคากลางงานก่อสร้างและการใช้ AI รุ่นที่ 29 จ.สงขลาราคากลางงานก่อสร้าง และ AI  รุ่นที่ 31 ขอนแก่น
