ว 124 ประเด็นที่ 1 หน้าที่คณะกรรมการตรวจรับพัสดุในงานจ้างก่อสร้าง 7 อนุ ตามระเบียบข้อ 176 สี่อนุแรกทำระหว่างก่อสร้าง

ระเบียบข้อ 176 กำหนดหน้าที่คณะกรรมการตรวจรับพัสดุในงานจ้างก่อสร้าง 7 อนุ ตรวจคุณวุฒิผู้ควบคุมงานของผู้รับจ้าง ตรวจรายงานทุกสัปดาห์ ออกตรวจหน้างานและบันทึกผล สั่งแก้ไขตามหลักวิชาการช่าง ตรวจรับงวดงาน 3 วัน งวดสุดท้าย 5 วันทำการตาม ว 681 ใบรับรองผลการปฏิบัติงาน และความเห็นแย้ง

ว 124 ประเด็นที่ 1 หน้าที่คณะกรรมการตรวจรับพัสดุในงานจ้างก่อสร้าง 7 อนุ ตามระเบียบข้อ 176 สี่อนุแรกทำระหว่างก่อสร้าง

เอกสารที่เกี่ยวข้อง

ดูและดาวน์โหลดเอกสาร
ว 124 ประเด็นที่ 1 หน้าที่คณะกรรมการตรวจรับพัสดุในงานจ้างก่อสร้าง 7 อนุ ตามระเบียบข้อ 176 สี่อนุแรกทำระหว่างก่อสร้าง
สาระสำคัญหนังสือ ว 124 หน้าที่กรรมการตรวจรับพัสดุ งานจ้างก่อสร้าง (5 ประเด็น)
📚 ข่าวหลัก: หน้าที่คณะกรรมการตรวจรับพัสดุตั้งแต่วันเซ็น
▶ ประเด็นที่ 1 หน้าที่ 7 อนุ ตามระเบียบข้อ 176 (หน้านี้)
ประเด็นที่ 2 ไม่เข้าทำงาน / ล่าช้า ต้องมีหนังสือเร่งรัด
ประเด็นที่ 3 เกณฑ์ประเมิน 5 ข้อ พร้อมตัวอย่างกราฟ
ประเด็นที่ 4 แผนการทำงาน ข้อ 3.3 ที่ถูกแก้ถ้อยคำ
ประเด็นที่ 5 หลังบอกเลิกสัญญา ใช้ ว 755 แทน ว 108

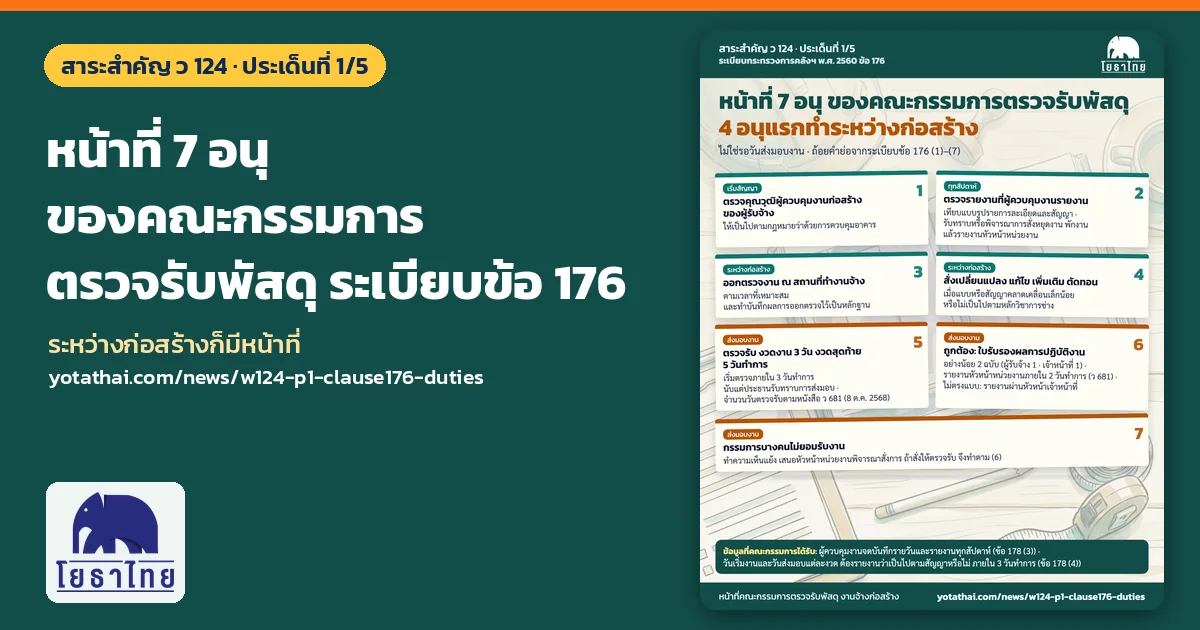

ระเบียบกระทรวงการคลังว่าด้วยการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ พ.ศ. 2560 ข้อ 176 กำหนดหน้าที่คณะกรรมการตรวจรับพัสดุในงานจ้างก่อสร้างไว้ 7 อนุ อนุ (1)–(4) เป็นงานที่ต้องทำระหว่างก่อสร้าง ไม่ใช่รอวันส่งมอบงาน ส่วนอนุ (5)–(7) เป็นงานเมื่อผู้รับจ้างส่งมอบ

ระหว่างก่อสร้าง

(1) ตรวจคุณวุฒิผู้ควบคุมงานก่อสร้างของผู้รับจ้าง
ให้เป็นไปตามกฎหมายว่าด้วยการควบคุมอาคาร ทำตั้งแต่เริ่มสัญญา

(2) ตรวจรายงานทุกสัปดาห์
ตรวจสอบรายงานการปฏิบัติงานของผู้รับจ้างและเหตุการณ์แวดล้อมที่ผู้ควบคุมงานของหน่วยงานรายงาน เทียบกับแบบรูปรายการละเอียดและข้อกำหนดในสัญญา ทุกสัปดาห์ รวมทั้งรับทราบหรือพิจารณาการสั่งหยุดงานหรือพักงานของผู้ควบคุมงาน แล้วรายงานหัวหน้าหน่วยงานของรัฐเพื่อพิจารณาสั่งการ

(3) ออกตรวจงาน ณ สถานที่ทำงานจ้าง
คณะกรรมการ หรือกรรมการที่คณะกรรมการมอบหมาย ออกตรวจตามเวลาที่เหมาะสมและเห็นสมควร และ จัดทำบันทึกผลการออกตรวจไว้เป็นหลักฐาน

(4) สั่งเปลี่ยนแปลง แก้ไข เพิ่มเติม หรือตัดทอนงานจ้าง
เมื่อมีข้อสงสัย หรือเห็นว่าแบบรูปรายการละเอียดและข้อกำหนดในสัญญามีข้อความคลาดเคลื่อนเล็กน้อย หรือไม่เป็นไปตามหลักวิชาการช่าง มีอำนาจสั่งได้ตามที่เห็นสมควรและตามหลักวิชาการช่าง เพื่อให้เป็นไปตามแบบรูปรายการละเอียด

เมื่อผู้รับจ้างส่งมอบงาน

(5) ตรวจผลงานภายใน 3 วันทำการ
นับแต่วันที่ประธานกรรมการได้รับทราบการส่งมอบงาน และตรวจรับให้เสร็จสิ้นโดยเร็วที่สุด

หนังสือ ว 681 ลงวันที่ 8 ตุลาคม 2568 เรื่อง ระยะเวลาในการตรวจรับพัสดุ กำหนดจำนวนวันไว้ชัด (นับเป็นวันทำการ)

งานจ้างก่อสร้างผู้ควบคุมงาน งวดงานผู้ควบคุมงาน งวดสุดท้ายคณะกรรมการตรวจรับพัสดุ งวดงานคณะกรรมการตรวจรับพัสดุ งวดสุดท้าย
ราคาเหมารวม ทุกวงเงิน3335
ราคาต่อหน่วย ไม่เกิน 30 ล้านบาท4835
ราคาต่อหน่วย ไม่เกิน 60 ล้านบาท81235
ราคาต่อหน่วย ไม่เกิน 100 ล้านบาท121635
ราคาต่อหน่วย เกิน 100 ล้านบาท162035

หลังตรวจรับ คณะกรรมการจัดทำรายงานเสนอหัวหน้าหน่วยงานของรัฐภายใน 2 วันทำการ ถ้ามีเหตุจำเป็นทำไม่ทัน ให้ขอขยายเวลาต่อหัวหน้าหน่วยงานของรัฐ หนังสือนี้ใช้กับการจัดซื้อจัดจ้างตามหมวด 6 ของพระราชบัญญัติฯ

อ่านรายละเอียด: ว 681 ระยะเวลาตรวจรับงานจ้างก่อสร้าง

(6) ใบรับรองผลการปฏิบัติงาน หรือรายงานเมื่อไม่ตรงแบบ
ถูกต้องครบถ้วน ให้ถือว่าผู้รับจ้างส่งมอบงานครบถ้วนตั้งแต่วันที่ส่งงาน ทำใบรับรองผลการปฏิบัติงานลงชื่อไว้อย่างน้อย 2 ฉบับ (ผู้รับจ้าง 1 ฉบับ เจ้าหน้าที่ 1 ฉบับ) แล้วรายงานหัวหน้าหน่วยงานของรัฐ (ว 681 ให้รายงานภายใน 2 วันทำการ) ถ้าผลงานไม่เป็นไปตามแบบรูปรายการละเอียดและข้อกำหนดในสัญญา ให้รายงานหัวหน้าหน่วยงานของรัฐผ่านหัวหน้าเจ้าหน้าที่เพื่อทราบหรือสั่งการ

(7) กรรมการบางคนไม่ยอมรับงาน
ทำความเห็นแย้งไว้ เสนอหัวหน้าหน่วยงานของรัฐพิจารณาสั่งการ ถ้าสั่งให้ตรวจรับ จึงทำตาม (6)

ข้อมูลที่คณะกรรมการได้รับจากผู้ควบคุมงาน

หน้าที่ของคณะกรรมการต่อเนื่องกับหน้าที่ของผู้ควบคุมงานตามระเบียบข้อ 178

  • ผู้ควบคุมงานตรวจและควบคุมงานทุกวัน (ข้อ 178 (1))
  • จดบันทึกสภาพการปฏิบัติงานของผู้รับจ้างและเหตุการณ์แวดล้อมเป็นรายวัน แล้วรายงานคณะกรรมการทุกสัปดาห์ (ข้อ 178 (3))
  • ในวันกำหนดเริ่มงานตามสัญญา และวันถึงกำหนดส่งมอบงานแต่ละงวด ต้องรายงานว่าเป็นไปตามสัญญาหรือไม่ ภายใน 3 วันทำการ (ข้อ 178 (4))

ถ้าคณะกรรมการไม่ได้รับรายงานเหล่านี้ ควรทวงถาม เพราะเป็นข้อมูลที่ใช้เร่งรัดตาม ว 124 ข้อ 2.1 และประเมินผลงานตามข้อ 2.2

ว 124 ใช้หน้าที่เหล่านี้อย่างไร

หนังสือ ว 124 ข้อ 2 ให้คณะกรรมการตรวจรับพัสดุบริหารสัญญาตามมาตรา 100 วรรคหนึ่ง หน้าที่ตามข้อ 176 (2) และ (3) จึงเป็นแหล่งข้อมูลหลักที่ใช้ตัดสินว่าต้องเร่งรัด (ประเด็นที่ 2) หรือเข้าเกณฑ์ประเมินผลงาน (ประเด็นที่ 3) หรือไม่

คำแนะนำจากโยธาไทย

ส่วนนี้เป็นคำแนะนำของโยธาไทย ไม่ใช่ข้อความในระเบียบ

  • นัดวันตรวจรายงานประจำสัปดาห์ไว้ล่วงหน้า เช่น ทุกวันจันทร์ และเก็บรายงานเรียงตามสัปดาห์
  • บันทึกการออกตรวจควรมีวันที่ เวลา ผู้ออกตรวจ ผลงานที่เห็น ภาพถ่าย และข้อสั่งการ (ถ้ามี)
  • ใช้แผ่นช่วยจำ A4 ท้ายข่าวติ๊กงานทุกสัปดาห์ได้

📥 เอกสารดาวน์โหลด


➡️ ประเด็นถัดไป: ประเด็นที่ 2 ไม่เข้าทำงาน / ล่าช้า ต้องมีหนังสือเร่งรัด

🏠 กลับข่าวหลัก: ข่าวหลัก: หน้าที่คณะกรรมการตรวจรับพัสดุตั้งแต่วันเซ็น

อ้างอิง: หนังสือคณะกรรมการวินิจฉัยปัญหาการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ ด่วนที่สุด ที่ กค (กวจ) 0405.2/ว 124 ลงวันที่ 1 มีนาคม 2566 เรื่อง แนวทางปฏิบัติในการเร่งรัดการปฏิบัติงานตามสัญญาและการกำหนดคุณสมบัติของผู้มีสิทธิยื่นข้อเสนอ · พระราชบัญญัติการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ พ.ศ. 2560 มาตรา 100 และมาตรา 103 · ระเบียบกระทรวงการคลังว่าด้วยการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ พ.ศ. 2560 ข้อ 176 ข้อ 178 และข้อ 183 · หนังสือคณะกรรมการวินิจฉัยฯ ด่วนที่สุด ที่ กค (กวจ) 0405.4/ว 681 ลงวันที่ 8 ตุลาคม 2568 เรื่อง ระยะเวลาในการตรวจรับพัสดุ

โฆษณา
ลิงก์สั้นสำหรับแชร์ (Facebook / LINE)
ผู้เข้าชม: 3 ครั้ง
โฆษณา

ความคิดเห็น

กำลังโหลดความคิดเห็น...

ประชาสัมพันธ์จากโยธาไทย

โปรแกรมคำนวณเงินชดเชยค่างานก่อสร้าง ค่า K ปี 2569 ราคา 528 บาท รวม VATยางมะตอยถุง โยธาพรีมิกซ์ ยางมะตอยผสมเสร็จ ใช้งานง่าย จัดส่งทั่วไทยจำหน่ายสารส้มขุ่นและใส ชนิดผงและชนิดก้อน พร้อมคลอรีนชนิดผงและชนิดน้ำ โดยโยธาไทยราคากลางงานก่อสร้างและการใช้ AI รุ่นที่ 29 จ.สงขลา
