การคิดค่าปรับ เมื่อผู้รับจ้าง “ส่งมอบงานเท็จ” ไม่เสร็จจริง

 การคิดค่าปรับ เมื่อผู้รับจ้าง “ส่งมอบงานเท็จ” ไม่เสร็จจริง

กรณีที่ผู้รับจ้างยังทำงานไม่เสร็จ แต่กลับส่งหนังสือแจ้งว่างานเสร็จแล้ว
กรรมการตรวจรับไปดูหน้างาน พบว่ายังไม่เสร็จจริง และผู้รับจ้างยังทำงานอยู่
ต่อมา…ผู้รับจ้างส่งงานอีกครั้ง (ที่เสร็จจริง)
 คำถามคือ จะคิดค่าปรับอย่างไร?

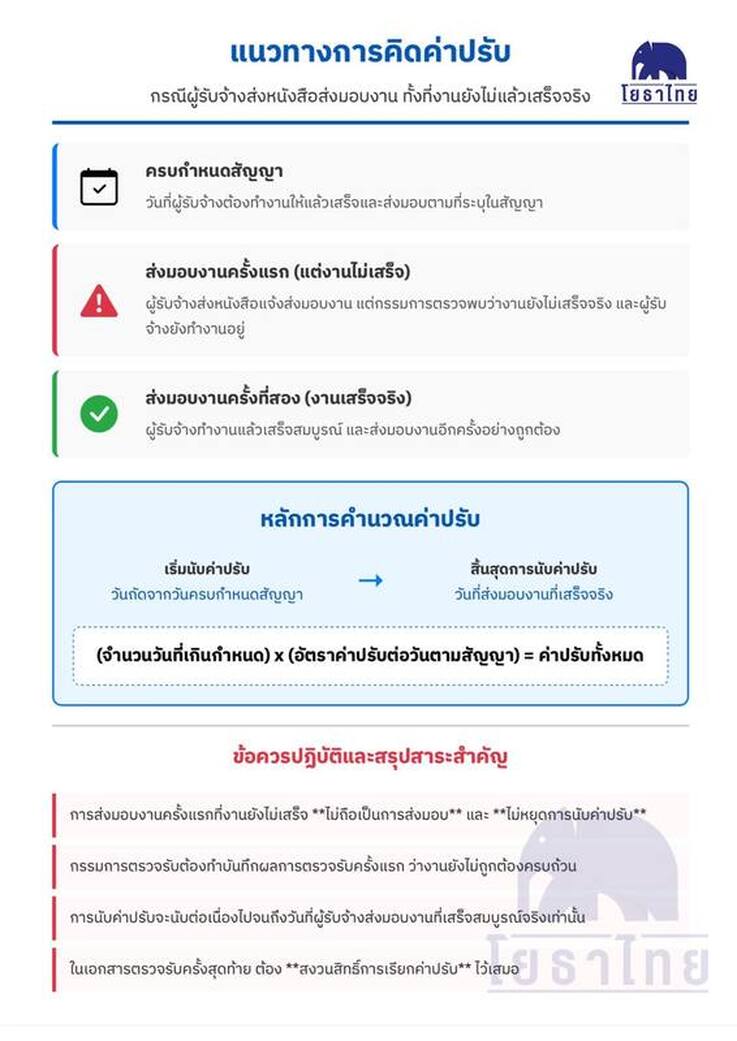

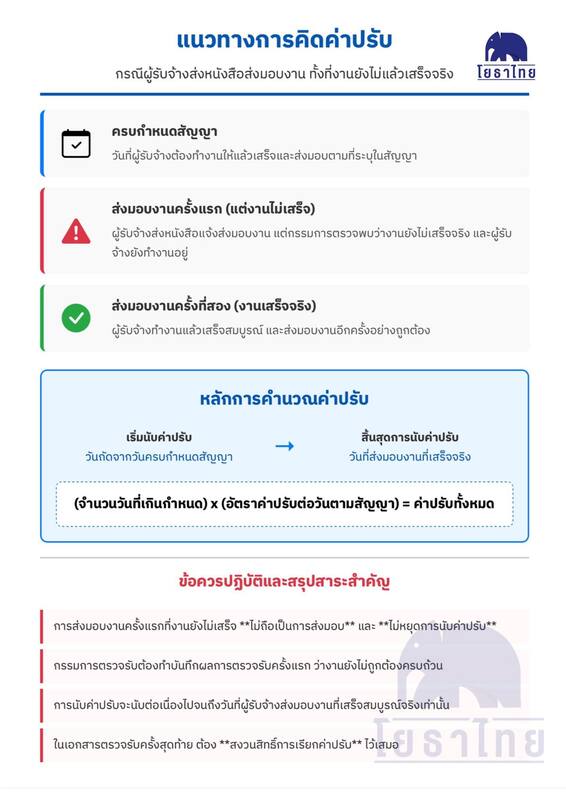

 หลักการยุติความรับผิด: ต้อง “ถูกต้องครบถ้วน” เท่านั้น
• งานก่อสร้างภาครัฐจะถือว่าส่งมอบสมบูรณ์ ไม่ใช่เพราะผู้รับจ้างส่งหนังสือ
แต่ขึ้นอยู่กับ การตรวจเห็นว่า “ถูกต้องครบถ้วน” ของคณะกรรมการตรวจรับ เท่านั้น
• อ้างอิง: ระเบียบกระทรวงการคลังฯ พ.ศ. 2560 ข้อ 176(6)
• ดังนั้น การส่งครั้งแรกที่งานยังไม่เสร็จ = ไม่สมบูรณ์  ไม่หยุดนับค่าปรับ

 ตาม ป.พ.พ. มาตรา 204 → เมื่อผู้รับจ้างไม่เสร็จภายในกำหนด ถือว่า “ผิดนัด” ตั้งแต่วันถัดจากครบกำหนด และการแจ้งเท็จไม่ทำให้สถานะนี้เปลี่ยน



 การนับระยะเวลาและอัตราค่าปรับ 0.1%
• ค่าปรับต้องนับจากวันครบกำหนดสัญญาเดิม → จนถึงวันตรวจรับเสร็จจริง
• ตามสัญญาจ้างก่อสร้าง ข้อ 17 (ค่าปรับ) → กำหนดให้คิดจนกว่างานเสร็จจริง
• อัตราค่าปรับ = 0.1% ต่อวัน (0.001) ของวงเงินสัญญา

 เทียบกับ ระเบียบฯ ข้อ 162 → ถ้าส่งของที่ขาดส่วนประกอบจน “ใช้การไม่ได้” ให้ถือว่า “ยังไม่ได้ส่งเลย” → ต้องปรับเต็มชุด



 ตัวอย่างการคำนวณค่าปรับ
• วงเงินสัญญา: 50,000,000 บาท
• อัตราปรับ: 0.1% = 50,000 บาท/วัน
• กำหนดส่ง: 10 พ.ค. 2567
• ผู้รับจ้างแจ้งเท็จ (ครั้งที่ 1): 20 พ.ค. 2567
• ส่งเสร็จจริง (ครั้งที่ 2): 30 พ.ค. 2567

 การคำนวณ:
• วันล่าช้า = 11 พ.ค. – 30 พ.ค. = 20 วัน
• ค่าปรับรวม = 20 × 50,000 = 1,000,000 บาท

 สรุป: การแจ้งเท็จ 20 พ.ค. ไม่ช่วยหยุดค่าปรับเลยแม้แต่วันเดียว



 ข้อแนะนำสำหรับคณะกรรมการตรวจรับ
1.  บันทึกหลักฐาน → ผู้ควบคุมงานต้องจดสภาพหน้างานทุกวัน
2.  บังคับใช้สัญญา → เรียกเก็บค่าปรับ หรือหักจากค่าจ้าง/หลักประกัน
3.  จัดการหลักประกัน → หากส่งงานล่าช้า ต้องให้ผู้รับจ้างนำหลักประกันใหม่หรือเพิ่มให้ครบถ้วนตามสัญญา



 สุดท้าย การยึดหลักสัญญาและระเบียบพัสดุอย่างเคร่งครัดเท่านั้น คือการรักษาผลประโยชน์ของแผ่นดิน

~~~~~~~~~~
แชร์ได้ , save ไว้ศึกษาส่วนตัวได้ , ห้ามนำไปโพสซ้ำหรือใช้งานที่อื่นโดยไม่ได้รับอนุญาต สงวนสิทธิ์ตามกฎหมาย
~~~~~~~~~~

 สนใจอบรมกับ Yotathai

เลือกเรียนในหัวข้อที่ใช่สำหรับสายงานช่างและงานภาครัฐ

 ราคากลางงานก่อสร้าง + ค่า K
 https://training.yotathai.com/con-k

 ราคากลาง + การใช้ AI ช่วยจัดทำราคากลาง
 https://training.yotathai.com/con-ai

 ราคากลาง + สัญญาจ้างก่อสร้าง
 https://training.yotathai.com/contract

 กฎหมายปกครอง + งานจ้างก่อสร้าง
 https://training.yotathai.com/law-work

 การจัดจ้างก่อสร้าง + การบริหารสัญญา + การตรวจรับ
 https://training.yotathai.com/govbuild

 SketchUp BIM + LayOut
 https://training.yotathai.com/sketchup

..........
อบรมออนไลน์
https://yotathai.link/online-training อบรมออนไลน์
..........
https://yotathai.link/lecturer เชิญวิทยากรบรรยาย
https://yotathai.link/office ติดต่อทีมงานโยธาไทย (Line@)
https://yotathai.link/training สมัครอบรมกับโธาไทย
https://yotathai.link/chat กลุ่มสนทนาใน Line(ฟรี)
https://yotathai.link/news รับข่าวสารผ่าน Line(ฟรี)
https://yotathai.link/club กลุ่มปรึกษาปัญหาใน FB(ฟรี)
https://yotathai.link/fb-gp กลุ่มปรึกษาปัญหาจัดจ้างก่อสร้าง ใน FB (ฟรี)
https://yotathai.link/shop ร้านค้าโยธาไทย
https://yotathai.link/premix ยางมะตอยโยธาพรีมิกซ์
https://yotathai.link/alum สารส้ม-คลอรีน
https://yotathai.link/program โปรแกรมคอมพิวเตอร์
https://yotathai.link/program-k โปรแกรมค่า k
https://yotathai.link/program-factorf โปรแกรม Factor F
https://yotathai.link/program-unitcost โปรแกรมคำนวณวัสดุมวลรวม
https://yotathai.link/program-sketchup โปรแกรม SketchUp
https://roadprice.yotathai.com โปรแกรม ROAD PRICE ประมาณราคางานทาง
https://yotathai.link/rebars เขียนเหล็กเสริมใน SketchUp
https://yotathai.link/k-cal รับคำนวณค่า K

ประชาสัมพันธ์จากโยธาไทย

โปรแกรม ROAD PRICE ประมาณราคางานทาง 963 บาท รวม VAT อัพเดทฟรี 1 ปีโยธาพรีมิกซ์ ยางมะตอยผสมเสร็จ จัดส่งถึงหน่วยงานทั่วประเทศโยธาพรีมิกซ์ ยางมะตอยผสมเสร็จ ใช้งานง่าย จัดส่งทั่วไทยโปรแกรมคำนวณเงินชดเชยค่างานก่อสร้าง ค่า K ปี 2569 ราคา 528 บาท รวม VAT
การคิดค่าปรับ เมื่อผู้รับจ้าง “ส่งมอบงานเท็จ” ไม่เสร็จจริง | โยธาไทย
