คลังความรู้โยธาไทย 15/11/2022

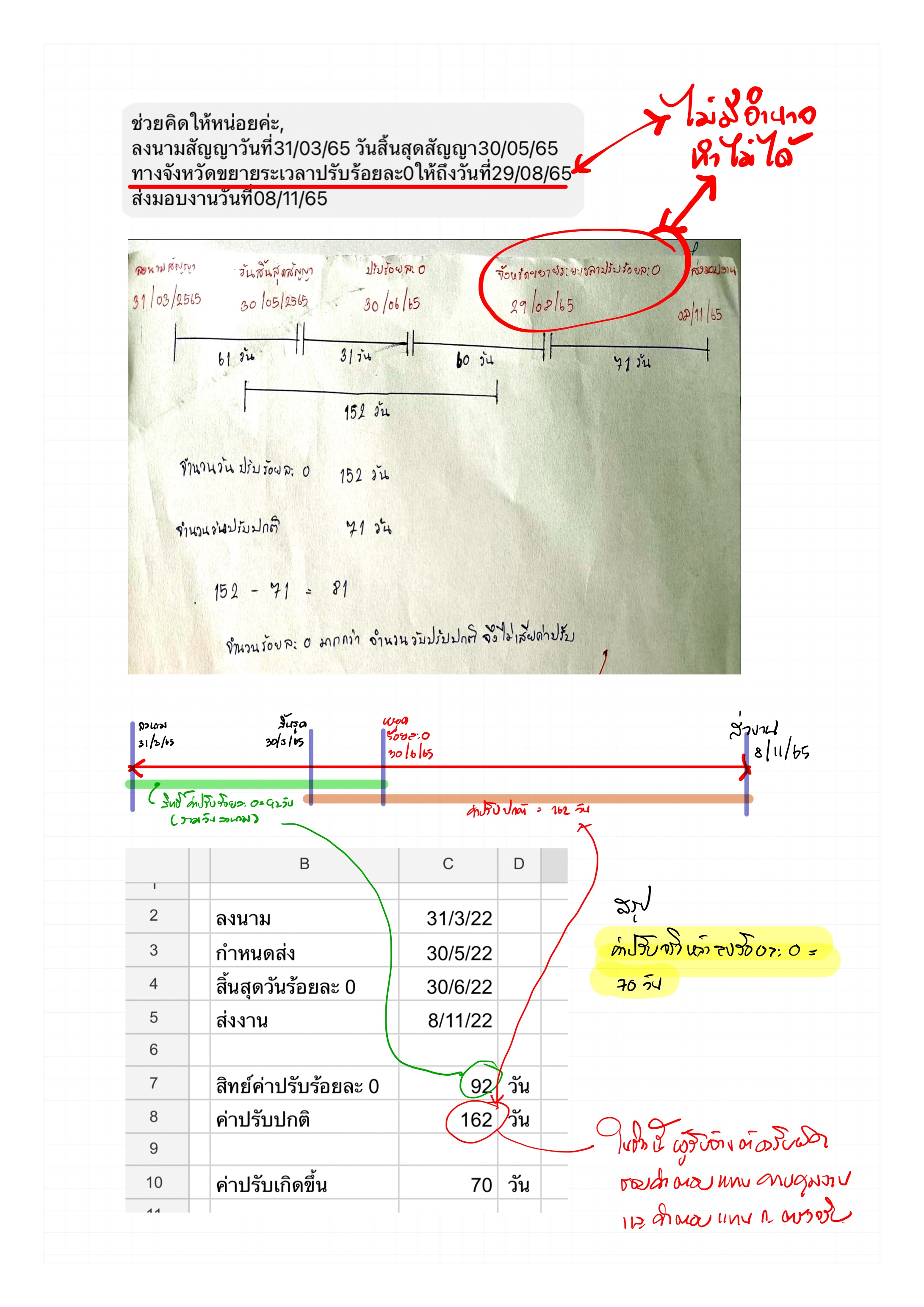

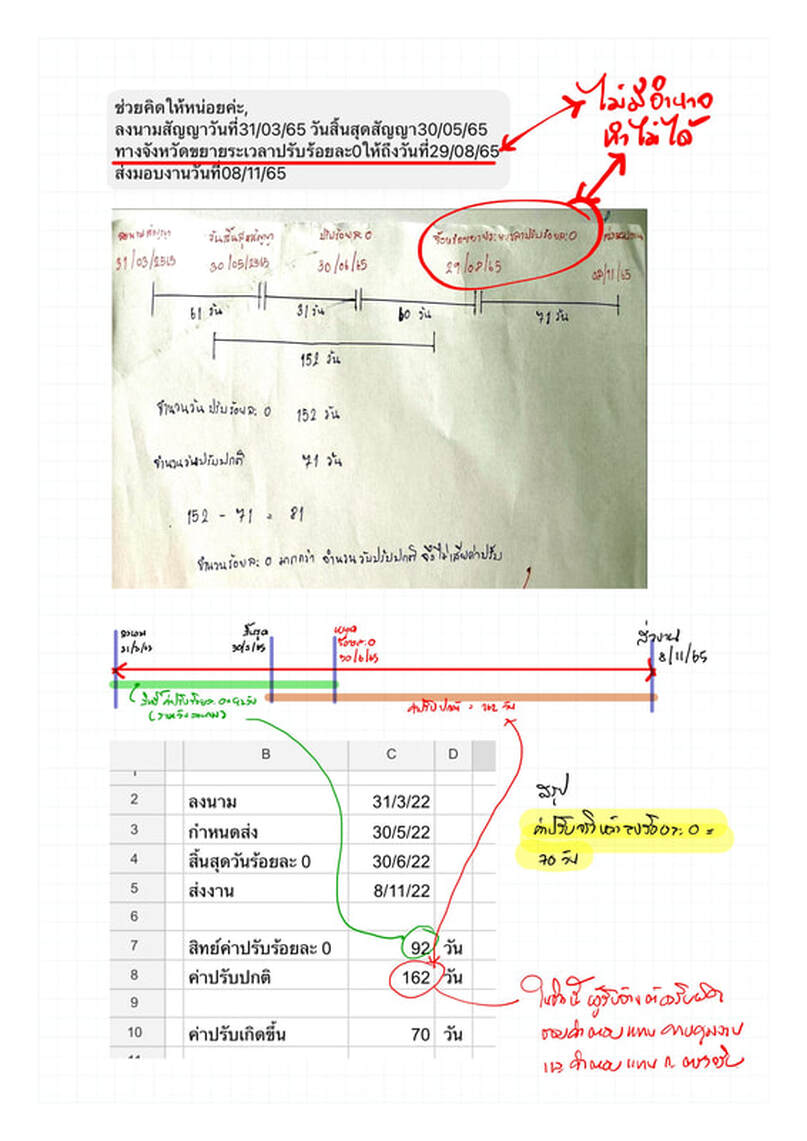

สิทธ์ค่าปรับร้อยละ 0 ขยายไม่ได้ แต่หน่วยงานสามารถแก้สัญญาเพื่อขยายเวลาได้

สิทธ์ค่าปรับร้อยละ 0 ขยายไม่ได้ แต่หน่วยงานสามารถแก้สัญญาเพื่อขยายเวลาตามสัญญาได้ถ้ามีเหตุที่ผู้รับจ้างไม่สามารถทำงานได้โดยไม่ใช่ความผิดผู้รับจ้าง แต่ถ้าจะอ้างเหตุโควิดหลัง 30 มิ.ย.2565 ต้องเป็นไปตาม ว171 ผู้รับจ้างต้องแสดงหลักฐาน
~~~~~
ช่วงที่เกิดค่าปรับปกติ แม้จะมีสิทธิ์ค่าปรับร้อยละ 0 ช่วยผู้รับจ้างไม่ต้องจ่ายค่าปรับ แต่ค่าความเสียหายอื่นๆ เช่นค่าตอบแทนผู้ควบคุมงาน ค่าตอบแทนกรรมการตรวจรับ ถือเป็นค่าความเสียหายที่ผู้รับจ้างต้องจ่ายคืนผู้ว่าจ้างตามสัญญาข้อ 19
~~~~~
สนใจอบรมกับโยธาไทย https://training.yotathai.com ครับ

ดูและDownload

ประชาสัมพันธ์จากโยธาไทย

โปรแกรมคำนวณเงินชดเชยค่างานก่อสร้าง ค่า K ปี 2569 ราคา 528 บาท รวม VATโยธาพรีมิกซ์ ยางมะตอยผสมเสร็จ จัดส่งถึงหน่วยงานทั่วประเทศโปรแกรม ROAD PRICE ประมาณราคางานทาง 963 บาท รวม VAT อัพเดทฟรี 1 ปีโยธาพรีมิกซ์ ยางมะตอยผสมเสร็จ ใช้งานง่าย จัดส่งทั่วไทย
สิทธ์ค่าปรับร้อยละ 0 ขยายไม่ได้ แต่หน่วยงานสามารถแก้สัญญาเพื่อขยายเวลาได้ | โยธาไทย
