หน่วยงาน กำหนดระยะเวลาก่อสร้างไม่เหมาะสม โครงการเสริมผิวแอสฟัลท์ติกคอนกรีต

โฆษณา

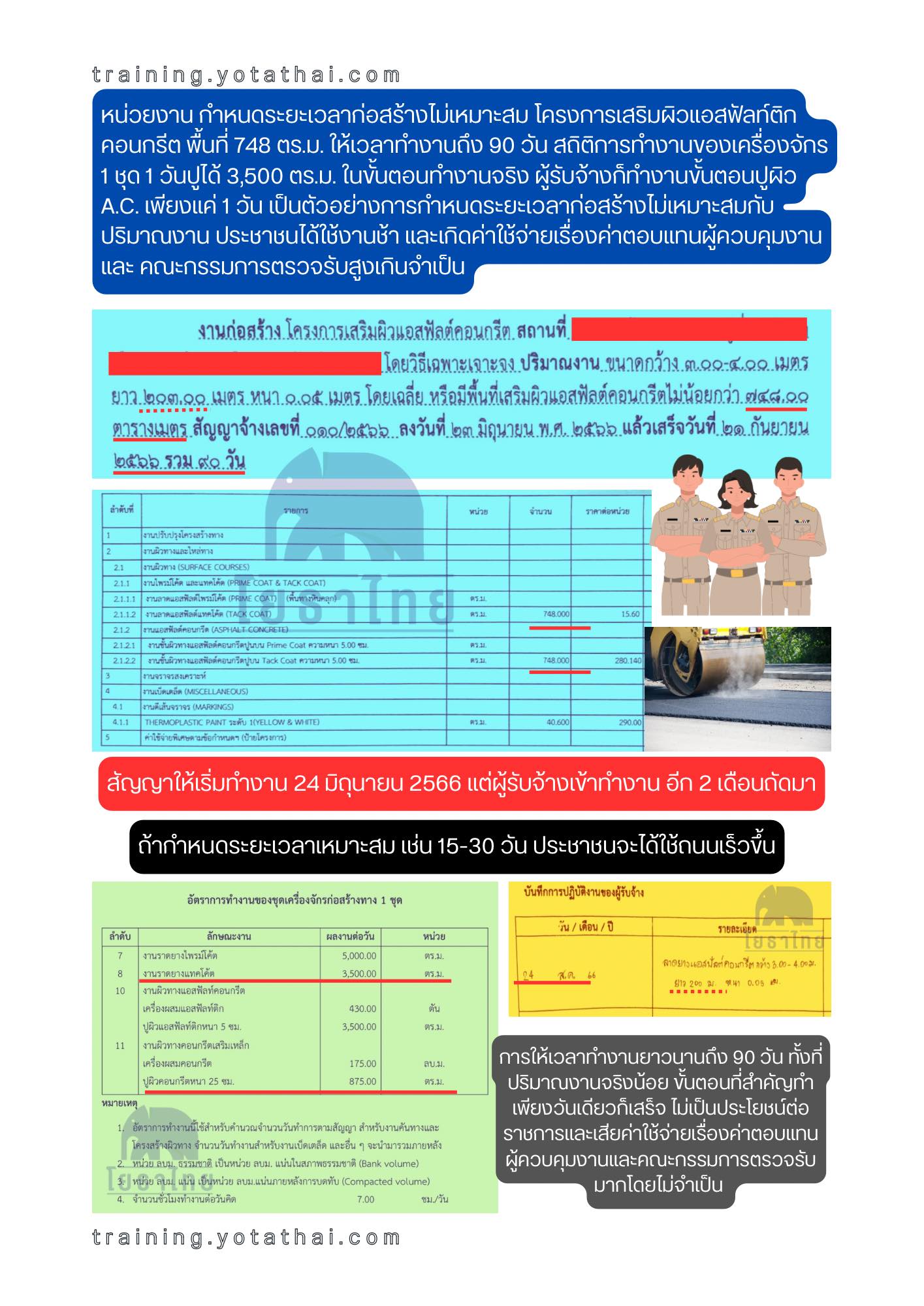

หน่วยงาน กำหนดระยะเวลาก่อสร้างไม่เหมาะสม โครงการเสริมผิวแอสฟัลท์ติกคอนกรีต พื้นที่ 748 ตร.ม. ให้เวลาทำงานถึง 90 วัน สถิติการทำงานของเครื่องจักร 1 ชุด 1 วันปูได้ 3,500 ตร.ม. ในขั้นตอนทำงานจริง ผู้รับจ้างก็ทำงานขั้นตอนปูผิว A.C. เพียงแค่ 1 วัน เป็นตัวอย่างการกำหนดระยะเวลาก่อสร้างไม่เหมาะสมกับปริมาณงาน ประชาชนได้ใช้งานช้า และเกิดค่าใช้จ่ายเรื่องค่าตอบแทนผู้ควบคุมงาน และ คณะกรรมการตรวจรับสูงเกินจำเป็น
สัญญาให้เริ่มทำงาน 24 มิถุนายน 2566 แต่ผู้รับจ้างเข้าทำงาน อีก 2 เดือนถัดมา
ถ้ากำหนดระยะเวลาเหมาะสม เช่น 15-30 วัน ประชาชนจะได้ใช้ถนนเร็วขึ้น
การให้เวลาทำงานยาวนานถึง 90 วัน ทั้งที่ปริมาณงานจริงน้อย ขั้นตอนที่สำคัญทำเพียงวันเดียวก็เสร็จ ไม่เป็นประโยชน์ต่อราชการและเสียค่าใช้จ่ายเรื่องค่าตอบแทนผู้ควบคุมงานและคณะกรรมการตรวจรับมากโดยไม่จำเป็น
~~~~~
สนใจอบรมกับโยธาไทย training.yotathai.com
> ราคากลางและค่า K training.yotathai.com/con-k
> ราคากลาง +ว452 +ว124 training.yotathai.com/w452
> หลักการควบคุมงาน บริหารสัญญา และตรวจรับ training.yotathai.com/work
> กฎหมายปกครองกับงานจ้างก่อสร้าง หลักการควบคุมงาน บริหารสัญญา และตรวจรับ training.yotathai.com/law-work


ดูและDownload
หน่วยงาน กำหนดระยะเวลาก่อสร้างไม่เหมาะสม.jpg

โฆษณา

ประชาสัมพันธ์จากโยธาไทย

จำหน่ายสารส้มขุ่นและใส ชนิดผงและชนิดก้อน พร้อมคลอรีนชนิดผงและชนิดน้ำ โดยโยธาไทยยางมะตอยถุง โยธาพรีมิกซ์ ยางมะตอยผสมเสร็จ ใช้งานง่าย จัดส่งทั่วไทยยางมะตอยสำเร็จรูป โยธาพรีมิกซ์ ยางมะตอยถุง มอก. 2916-2561 จัดส่งถึงหน่วยงานทั่วประเทศราคากลางงานก่อสร้าง และ AI  รุ่นที่ 32 เพชรบุรี
