คลังความรู้โยธาไทย 27/6/2023
แก้สัญญาเพิ่มงาน เพิ่มวงเงินก่อสร้าง ไม่จำเป็นต้องแก้ค่าปรับต่อวันเสมอไป
แก้สัญญาเพิ่มงาน เพิ่มวงเงินก่อสร้าง ไม่จำเป็นต้องแก้ค่าปรับต่อวันเสมอไป
แก้สัญญาเพิ่มงาน เพิ่มวงเงินก่อสร้าง ไม่จำเป็นต้องแก้ค่าปรับต่อวันเสมอไป
~~~~~~

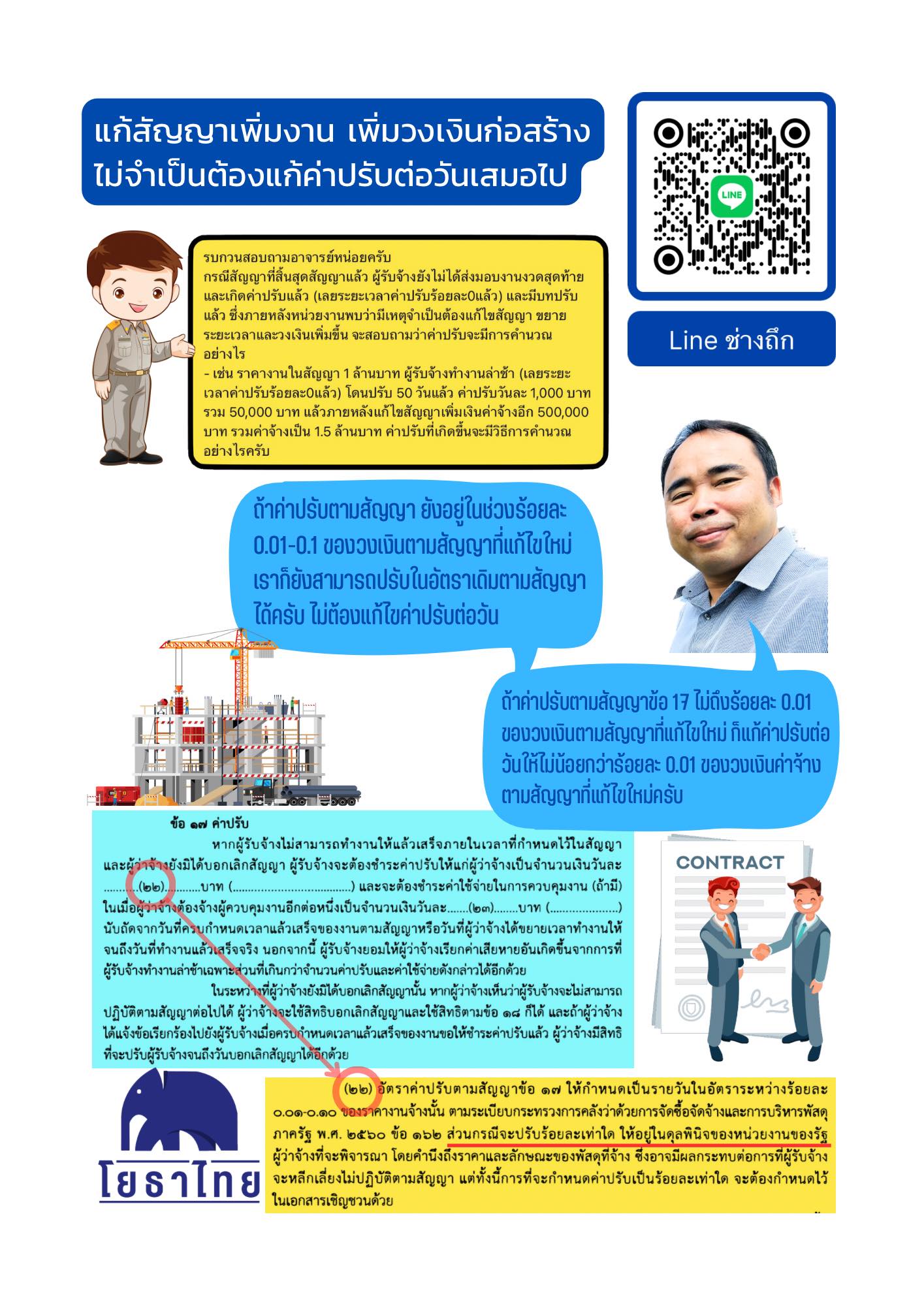

ถ้าค่าปรับตามสัญญา ยังอยู่ในช่วงร้อยละ 0.01-0.1 ของวงเงินตามสัญญาที่แก้ไขใหม่ เราก็ยังสามารถปรับในอัตราเดิมตามสัญญาได้ครับ ไม่ต้องแก้ไขค่าปรับต่อวัน
~~~~~~
ถ้าค่าปรับตามสัญญาข้อ 17 ไม่ถึงร้อยละ 0.01 ของวงเงินตามสัญญาที่แก้ไขใหม่ ก็แก้ค่าปรับต่อวันให้ไม่น้อยกว่าร้อยละ 0.01 ของวงเงินค่าจ้างตามสัญญาที่แก้ไขใหม่
~~~~~~
สนใจอบรมกับโยธาไทย training.yotathai.com
> ราคากลางและค่า K training.yotathai.com/con-k
> ราคากลาง +ว452 +ว124 training.yotathai.com/w452
> หลักการควบคุมงาน บริหารสัญญา และตรวจรับ training.yotathai.com/work
~~~~~~
ถ้าค่าปรับตามสัญญา ยังอยู่ในช่วงร้อยละ 0.01-0.1 ของวงเงินตามสัญญาที่แก้ไขใหม่ เราก็ยังสามารถปรับในอัตราเดิมตามสัญญาได้ครับ ไม่ต้องแก้ไขค่าปรับต่อวัน
~~~~~~
ถ้าค่าปรับตามสัญญาข้อ 17 ไม่ถึงร้อยละ 0.01 ของวงเงินตามสัญญาที่แก้ไขใหม่ ก็แก้ค่าปรับต่อวันให้ไม่น้อยกว่าร้อยละ 0.01 ของวงเงินค่าจ้างตามสัญญาที่แก้ไขใหม่
~~~~~~
สนใจอบรมกับโยธาไทย training.yotathai.com
> ราคากลางและค่า K training.yotathai.com/con-k
> ราคากลาง +ว452 +ว124 training.yotathai.com/w452
> หลักการควบคุมงาน บริหารสัญญา และตรวจรับ training.yotathai.com/work
