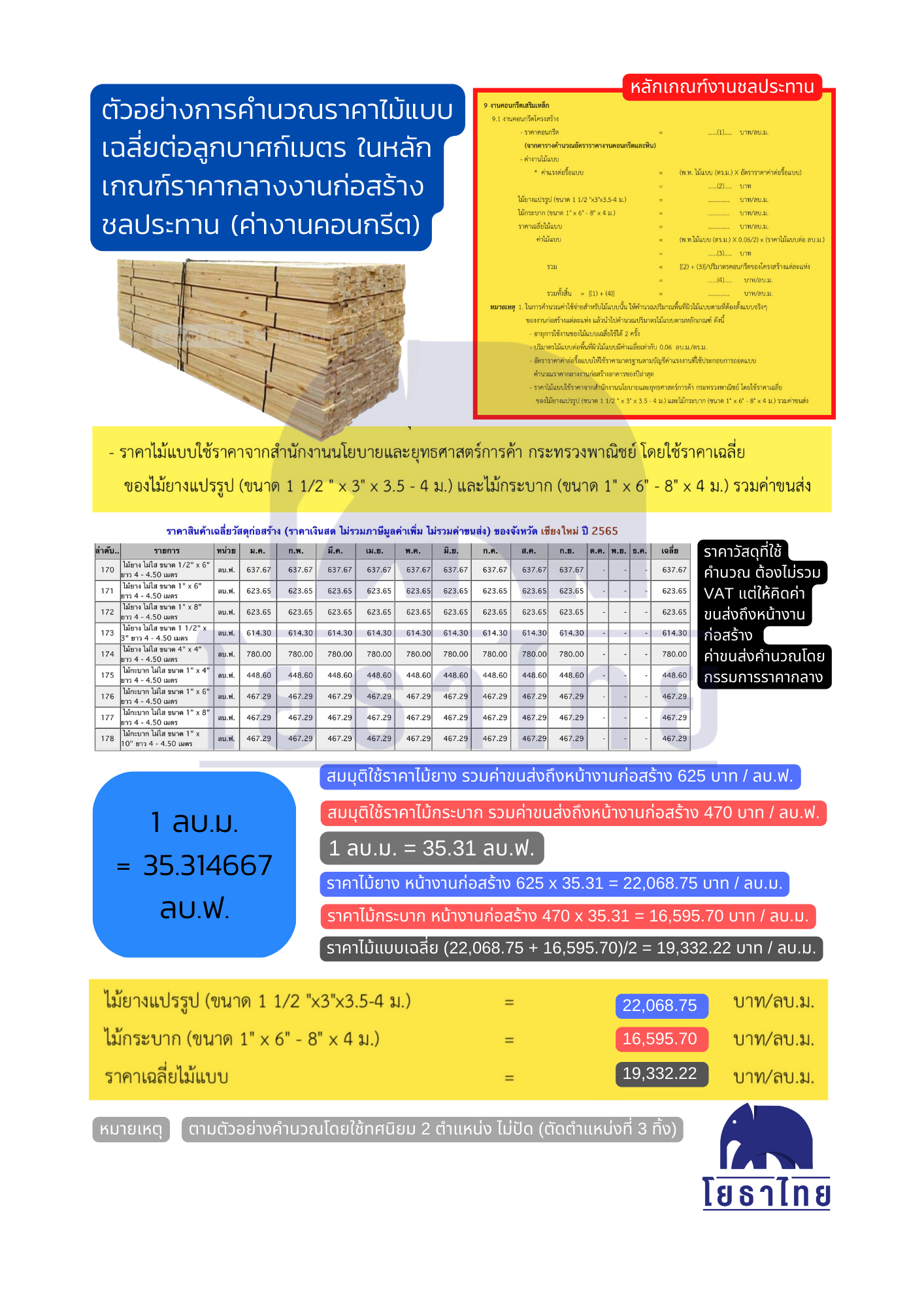

ตัวอย่างการคำนวณราคาไม้แบบเฉลี่ยต่อลูกบาศก์เมตร
ตัวอย่างการคำนวณราคาไม้แบบเฉลี่ยต่อลูกบาศก์เมตร ในหลักเกณฑ์ราคากลางงานก่อสร้างชลประทาน (ค่างานคอนกรีต)
~~~~~~~~
1 ลบ.ม. = 35.314667 ลบ.ฟ.
> ตามตัวอย่างคำนวณโดยใช้ทศนิยม 2 ตำแหน่ง ไม่ปัด
> ตัดตำแหน่งที่ 3 ทิ้ง
~~~~~~~~
> ราคาวัสดุที่ใช้คำนวณ ต้องไม่รวม VAT แต่ให้คิดค่าขนส่งถึงหน้างานก่อสร้าง
> ค่าขนส่งคำนวณโดยกรรมการราคากลาง
~~~~~~~~
> สมมุติใช้ราคาไม้ยาง รวมค่าขนส่งถึงหน้างานก่อสร้าง 625 บาท / ลบ.ฟ.
> สมมุติใช้ราคาไม้กระบาก รวมค่าขนส่งถึงหน้างานก่อสร้าง 470 บาท / ลบ.ฟ.
> 1 ลบ.ม. = 35.31 ลบ.ฟ.
> ราคาไม้ยาง หน้างานก่อสร้าง 625 x 35.31 = 22,068.75 บาท / ลบ.ม.
> ราคาไม้กระบาก หน้างานก่อสร้าง 470 x 35.31 = 16,595.70 บาท / ลบ.ม.
> ราคาไม้แบบเฉลี่ย (22,068.75 + 16,595.70)/2 = 19,332.22 บาท / ลบ.ม.
~~~~~~~~
สนใจอบรม ราคากลางงานก่อสร้าง กับ โยธาไทย
training.yotathai.com/
~~~~~~~~
1 ลบ.ม. = 35.314667 ลบ.ฟ.
> ตามตัวอย่างคำนวณโดยใช้ทศนิยม 2 ตำแหน่ง ไม่ปัด
> ตัดตำแหน่งที่ 3 ทิ้ง
~~~~~~~~
> ราคาวัสดุที่ใช้คำนวณ ต้องไม่รวม VAT แต่ให้คิดค่าขนส่งถึงหน้างานก่อสร้าง
> ค่าขนส่งคำนวณโดยกรรมการราคากลาง
~~~~~~~~
> สมมุติใช้ราคาไม้ยาง รวมค่าขนส่งถึงหน้างานก่อสร้าง 625 บาท / ลบ.ฟ.
> สมมุติใช้ราคาไม้กระบาก รวมค่าขนส่งถึงหน้างานก่อสร้าง 470 บาท / ลบ.ฟ.
> 1 ลบ.ม. = 35.31 ลบ.ฟ.
> ราคาไม้ยาง หน้างานก่อสร้าง 625 x 35.31 = 22,068.75 บาท / ลบ.ม.
> ราคาไม้กระบาก หน้างานก่อสร้าง 470 x 35.31 = 16,595.70 บาท / ลบ.ม.
> ราคาไม้แบบเฉลี่ย (22,068.75 + 16,595.70)/2 = 19,332.22 บาท / ลบ.ม.
~~~~~~~~
