ผลของการไม่เข้าใจหลักเกณฑ์และวิธีการกำหนดราคากลางงานก่อสร้าง

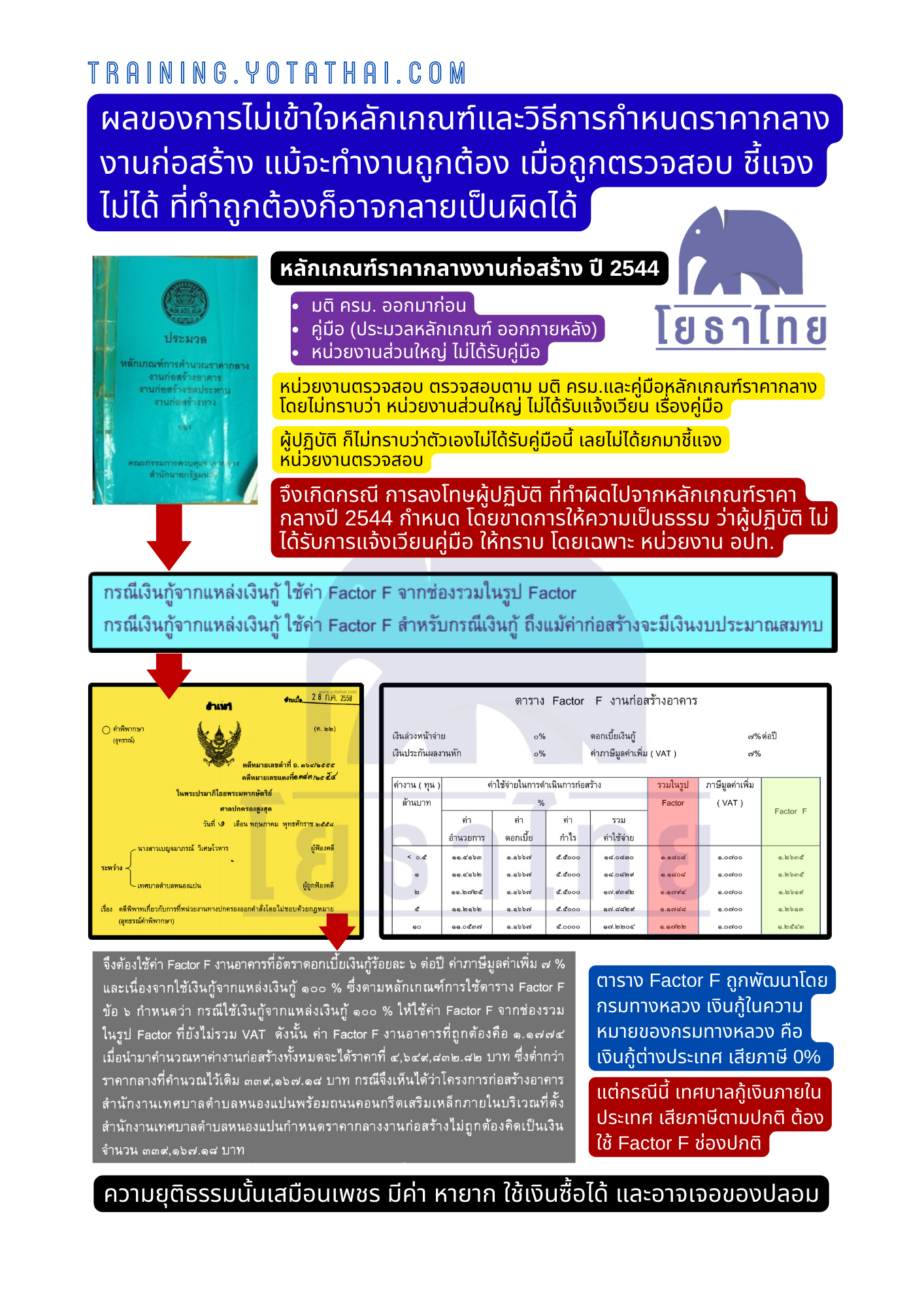

ผลของการไม่เข้าใจหลักเกณฑ์และวิธีการกำหนดราคากลางงานก่อสร้าง แม้จะทำงานถูกต้อง เมื่อถูกตรวจสอบ ชี้แจงไม่ได้ ที่ทำถูกต้องก็อาจกลายเป็นผิดได้
~~~~~~
ตัวอย่างเช่น
> หลักเกณฑ์ราคากลางงานก่อสร้าง ปี 2544
> มติ ครม. ออกมาก่อน
> คู่มือ (ประมวลหลักเกณฑ์ ออกภายหลัง)
> หน่วยงานส่วนใหญ่ ไม่ได้รับคู่มือ
> หน่วยงานตรวจสอบ ตรวจสอบตาม มติ ครม.และคู่มือหลักเกณฑ์ราคากลาง โดยไม่ทราบว่า หน่วยงานส่วนใหญ่ ไม่ได้รับแจ้งเวียน เรื่องคู่มือ
> ผู้ปฏิบัติ ก็ไม่ทราบว่าตัวเองไม่ได้รับคู่มือนี้ เลยไม่ได้ยกมาชี้แจง หน่วยงานตรวจสอบ
> จึงเกิดกรณี การลงโทษผู้ปฏิบัติ ที่ทำผิดไปจากหลักเกณฑ์ราคากลางปี 2544 กำหนด โดยขาดการให้ความเป็นธรรม ว่าผู้ปฏิบัติ ไม่ได้รับการแจ้งเวียนคู่มือ ให้ทราบ โดยเฉพาะ หน่วยงาน อปท.
~~~~~~
> ตาราง Factor F ถูกพัฒนาโดย กรมทางหลวง เงินกู้ในความหมายของกรมทางหลวง คือ เงินกู้ต่างประเทศ เสียภาษี 0%
> แต่กรณีนี้ เทศบาลกู้เงินภายในประเทศ เสียภาษีตามปกติ ต้องใช้ Factor F ช่องปกติ
~~~~~~
