คลังความรู้โยธาไทย 6/1/2025

ความแตกต่างระหว่างสัญญาจ้างก่อสร้าง ข้อ 11 กับข้อ 21

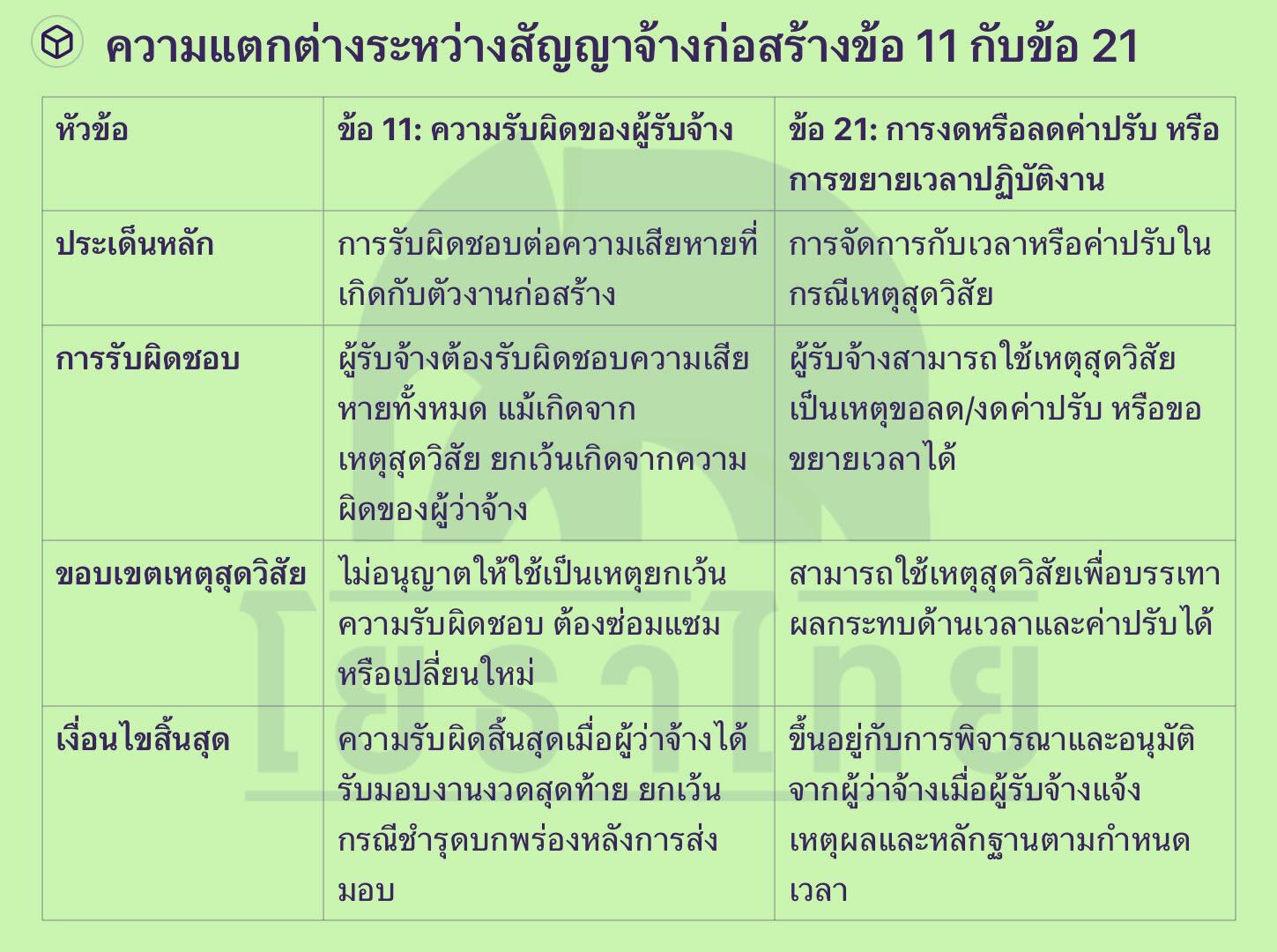

ความแตกต่างระหว่างสัญญาจ้างก่อสร้างข้อ 11 กับข้อ 21 ประเด็นที่เกี่ยวข้องกับเหตุสุดวิสัย

ความแตกต่างระหว่างสัญญาจ้างก่อสร้างข้อ 11 กับข้อ 21 ประเด็นที่เกี่ยวข้องกับเหตุสุดวิสัย

ข้อ 11:
 กำหนดให้:
• ผู้รับจ้างต้องรับผิดชอบความเสียหายที่เกิดกับตัวงาน แม้จะเกิดจากเหตุสุดวิสัย เช่น อุบัติเหตุหรือภัยธรรมชาติ
• ผู้รับจ้างต้องซ่อมแซมหรือเปลี่ยนใหม่ด้วยค่าใช้จ่ายของตนเอง  ยกเว้นในกรณีที่ความเสียหายนั้นเกิดจากความผิดของผู้ว่าจ้าง

 ความรับผิดสิ้นสุดเมื่อ:
• ผู้ว่าจ้างได้รับมอบงานงวดสุดท้าย
• แต่ยังคงต้องรับผิดในกรณีชำรุดบกพร่องที่ระบุไว้ในข้อ 8

ข้อ 21:
 เปิดโอกาสให้:
• ผู้รับจ้างสามารถใช้เหตุสุดวิสัยเป็นเหตุขอลดค่าปรับ งดค่าปรับ หรือขอขยายเวลาทำงาน
• ผู้รับจ้างต้องแจ้งเหตุสุดวิสัยและส่งหลักฐานเป็นลายลักษณ์อักษร  ให้ผู้ว่าจ้างทราบภายใน 15 วันหลังเหตุสุดวิสัยสิ้นสุด

 การพิจารณา:
• การลดค่าปรับ หรือขยายเวลาจะขึ้นอยู่กับดุลพินิจของผู้ว่าจ้าง

 สรุป:
• ข้อ 11 มุ่งเน้นไปที่ ความรับผิดของผู้รับจ้างในเรื่องคุณภาพของงาน  และไม่อนุญาตให้เหตุสุดวิสัยเป็นข้อยกเว้นความรับผิด
• ข้อ 21 เน้น การบรรเทาผลกระทบด้านเวลาและค่าปรับ  โดยเปิดโอกาสให้เหตุสุดวิสัยสามารถใช้เป็นข้ออ้างได้ภายใต้เงื่อนไขที่กำหนด

การเข้าใจทั้งสองข้อช่วยให้การบริหารสัญญาราบรื่น ลดข้อขัดแย้ง และเพิ่มความชัดเจนในบทบาทและความรับผิดชอบของทั้งสองฝ่าย

~~~~~~~~~~
แชร์ได้ , save ไว้ศึกษาส่วนตัวได้ , ห้ามนำไปโพสซ้ำหรือใช้งานที่อื่นโดยไม่ได้รับอนุญาต
~~~~~~~~~~

อบรมกับโยธาไทย
1. อบรมราคากลางและค่า K
https://training.yotathai.com/con-k
2. อบรมการจัดทำราคากลาง +ว452 +ว124
https://training.yotathai.com/w452
3. อบรมหลักการควบคุมงาน บริหารสัญญา
https://training.yotathai.com/work
4. อบรมกฎหมายปกครองกับงานจ้างก่อสร้าง หลักการควบคุมงาน บริหารสัญญา และตรวจรับ
https://training.yotathai.com/law-work
5. อบรม AI กับงานก่อสร้างและบริหารงานก่อสร้าง
https://training.yotathai.com/ai
6. อบรมราคากลางงานก่อสร้างและสัญญาจ้างก่อสร้าง
https://training.yotathai.com/contract
7. อบรม SketchUp BIM + LayOut
https://training.yotathai.com/sketchup
..........
อบรมออนไลน์
https://yotathai.link/online-training อบรมออนไลน์
..........
https://yotathai.link/lecturer เชิญวิทยากรบรรยาย
https://yotathai.link/office ติดต่อทีมงานโยธาไทย (Line@)
https://yotathai.link/training สมัครอบรมกับโธาไทย
https://yotathai.link/chat กลุ่มสนทนาใน Line(ฟรี)
https://yotathai.link/news รับข่าวสารผ่าน Line(ฟรี)
https://yotathai.link/club กลุ่มปรึกษาปัญหาใน FB(ฟรี)
https://yotathai.link/fb-gp กลุ่มปรึกษาปัญหาจัดจ้างก่อสร้าง ใน FB (ฟรี)
https://yotathai.link/shop ร้านค้าโยธาไทย
https://yotathai.link/premix ยางมะตอยโยธาพรีมิกซ์
https://yotathai.link/alum สารส้ม-คลอรีน
https://yotathai.link/program โปรแกรมคอมพิวเตอร์
https://yotathai.link/program-k โปรแกรมค่า k
https://yotathai.link/program-factorf โปรแกรม Factor F
https://yotathai.link/program-unitcost โปรแกรมคำนวณวัสดุมวลรวม
https://yotathai.link/program-sketchup โปรแกรม SketchUp
https://roadprice.yotathai.com โปรแกรม ROAD PRICE ประมาณราคางานทาง
https://yotathai.link/rebars เขียนเหล็กเสริมใน SketchUp
https://yotathai.link/k-cal รับคำนวณค่า K

ดูและDownload

ประชาสัมพันธ์จากโยธาไทย

โปรแกรม ROAD PRICE ประมาณราคางานทาง 963 บาท รวม VAT อัพเดทฟรี 1 ปีโปรแกรมคำนวณเงินชดเชยค่างานก่อสร้าง ค่า K ปี 2569 ราคา 528 บาท รวม VATโยธาพรีมิกซ์ ยางมะตอยผสมเสร็จ ใช้งานง่าย จัดส่งทั่วไทยโยธาพรีมิกซ์ ยางมะตอยผสมเสร็จ จัดส่งถึงหน่วยงานทั่วประเทศ
