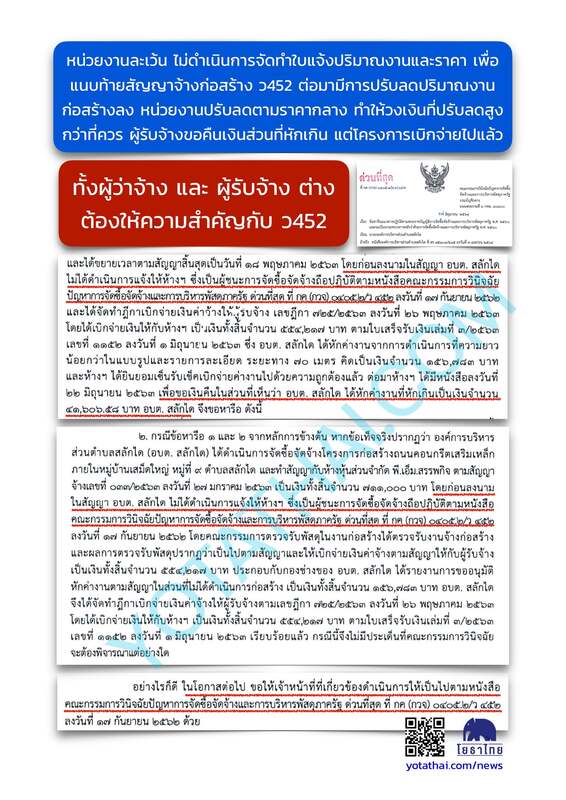

ทั้งผู้ว่าจ้าง และ ผู้รับจ้าง ต่างต้องให้ความสำคัญกับ ว452

หน่วยงานละเว้น ไม่ดำเนินการจัดทำใบแจ้งปริมาณงานและราคา เพื่อแนบท้ายสัญญาจ้างก่อสร้าง ว452 ต่อมามีการปรับลดปริมาณงานก่อสร้างลง หน่วยงานปรับลดตามราคากลาง ทำให้วงเงินที่ปรับลดสูงกว่าที่ควร ผู้รับจ้างขอคืนเงินส่วนที่หักเกิน แต่โครงการเบิกจ่ายไปแล้ว

หน่วยงานละเว้น ไม่ดำเนินการจัดทำใบแจ้งปริมาณงานและราคา เพื่อแนบท้ายสัญญาจ้างก่อสร้าง ว452 ต่อมามีการปรับลดปริมาณงานก่อสร้างลง หน่วยงานปรับลดตามราคากลาง ทำให้วงเงินที่ปรับลดสูงกว่าที่ควร ผู้รับจ้างขอคืนเงินส่วนที่หักเกิน แต่โครงการเบิกจ่ายไปแล้ว
………………
ทั้งผู้ว่าจ้าง และ ผู้รับจ้าง ต่างต้องให้ความสำคัญกับ ว452
------------
