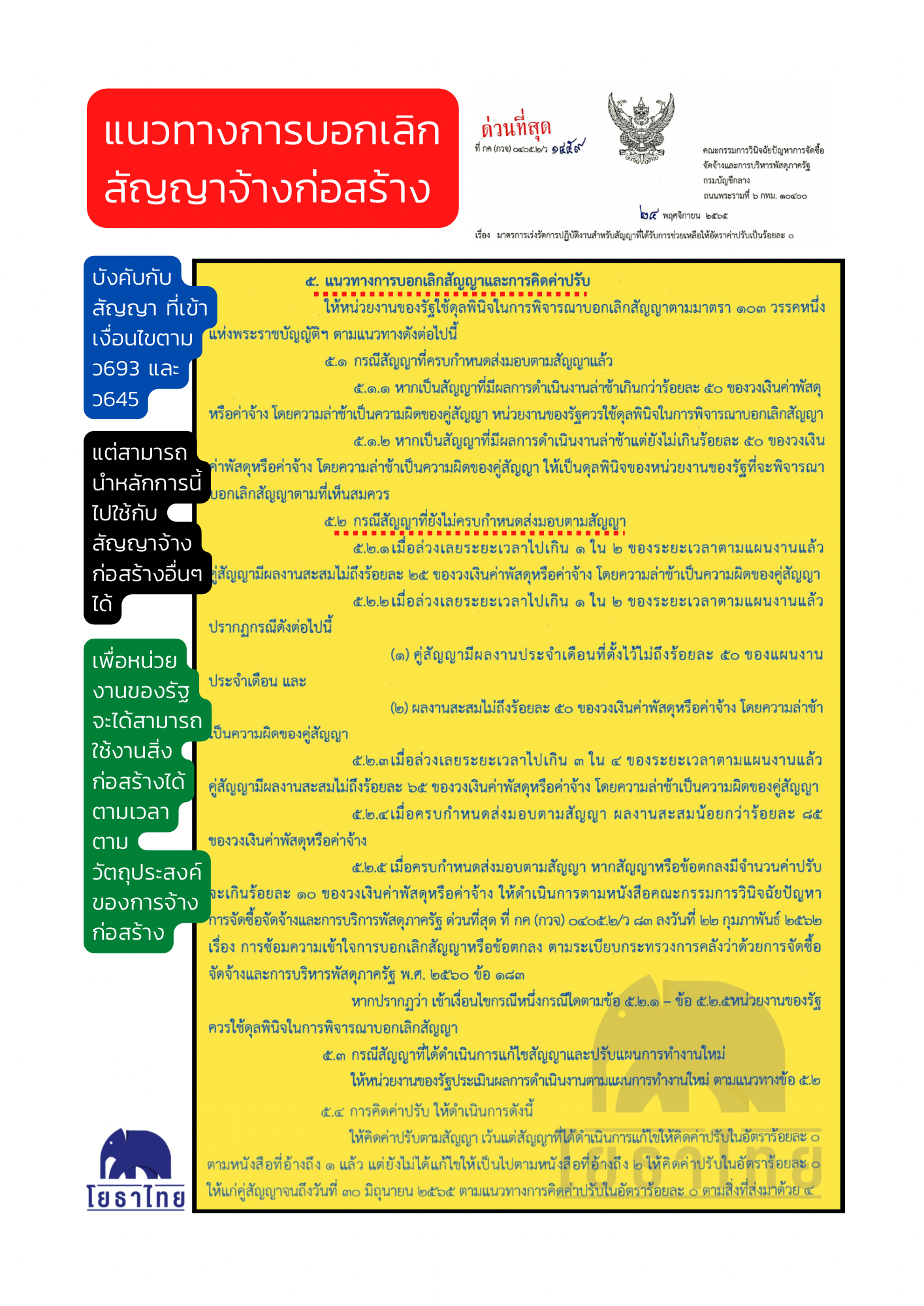

แนวทางการบอกเลิกสัญญาจ้างก่อสร้าง ตาม ว1459
แนวทางการบอกเลิกสัญญาจ้างก่อสร้าง ตาม ว1459
~~~~~~~
> บังคับกับสัญญา ที่เข้าเงื่อนไขตาม ว693 และ ว645
> แต่สามารถนำหลักการนี้ไปใช้กับสัญญาจ้างก่อสร้างอื่นๆได้
> เพื่อหน่วยงานของรัฐจะได้สามารถใช้งานสิ่งก่อสร้างได้ตามเวลา ตามวัตถุประสงค์ของการจ้างก่อสร้าง
กรณีสัญญาที่ยังไม่ครบกำหนดส่งมอบตามสัญญา
~~~~~~~
1. เมื่อล่วงเลยระยะเวลาไปเกิน 1 ใน 2 ของระยะเวลาตามแผนงานแล้ว
คู่สัญญามีผลงานสะสมไม่ถึงร้อยละ 25 ของวงเงินค่าพัสดุหรือค่าจ้าง โดยความล่าช้าเป็นความผิดของคู่สัญญา
2. เมื่อล่วงเลยระยะเวลาไปเกิน 1 ใน 2 ของระยะเวลาตามแผนงานแล้ว
ปรากฏกรณีดังต่อไปนี้
(1) คู่สัญญามีผลงานประจำเดือนที่ตั้งไว้ไม่ถึงร้อยละ 50 ของแผนงาน
ประจำเดือน และ
(2) ผลงานสะสมไม่ถึงร้อยละ 50 ของวงเงินค่าพัสดุหรือค่าจ้าง โดยความล่าช้าเป็นความผิดของคู่สัญญา
3. เมื่อล่วงเลยระยะเวลาไปเกิน 3 ใน 4 ของระยะเวลาตามแผนงานแล้ว
คู่สัญญามีผลงานสะสมไม่ถึงร้อยละ 65 ของวงเงินค่าพัสดุหรือค่าจ้าง โดยความล่าช้าเป็นความผิดของคู่สัญญา
4. เมื่อครบกำหนดส่งมอบตามสัญญา ผลงานสะสมน้อยกว่าร้อยละ 85
ของวงเงินค่าพัสดุหรือค่าจ้าง
5. เมื่อครบกำหนดส่งมอบตามสัญญา หากสัญญาหรือข้อตกลงมีจำนวนค่าปรับจะเกินร้อยละ 10 ของวงเงินค่าพัสดุหรือค่าจ้าง ให้ดำเนินการตามหนังสือคณะกรรมการวินิจฉัยปัญหาการจัดซื้อจัดจ้างและการบริการพัสดุภาครัฐ ด่วนที่สุด ที่ กค (กวจ) 0405.2/ว83 ลงวันที่ 22 กุมภาพันธ์ 2562
เรื่อง การซ้อมความเข้าใจการบอกเลิกสัญญาหรือข้อตกลง ตามระเบียบกระทรวงการคลังว่าด้วยการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ พ.ศ. 2560 ข้อ 183
> หากปรากฎว่า เข้าเงื่อนไขกรณีหนึ่งกรณีใดตามข้อ 1 - ข้อ 5. หน่วยงานของรัฐควรใช้ดุลพินิจในการพิจารณาบอกเลิกสัญญา
~~~~~~~
> บังคับกับสัญญา ที่เข้าเงื่อนไขตาม ว693 และ ว645
> แต่สามารถนำหลักการนี้ไปใช้กับสัญญาจ้างก่อสร้างอื่นๆได้
> เพื่อหน่วยงานของรัฐจะได้สามารถใช้งานสิ่งก่อสร้างได้ตามเวลา ตามวัตถุประสงค์ของการจ้างก่อสร้าง
กรณีสัญญาที่ยังไม่ครบกำหนดส่งมอบตามสัญญา
~~~~~~~
1. เมื่อล่วงเลยระยะเวลาไปเกิน 1 ใน 2 ของระยะเวลาตามแผนงานแล้ว
คู่สัญญามีผลงานสะสมไม่ถึงร้อยละ 25 ของวงเงินค่าพัสดุหรือค่าจ้าง โดยความล่าช้าเป็นความผิดของคู่สัญญา
2. เมื่อล่วงเลยระยะเวลาไปเกิน 1 ใน 2 ของระยะเวลาตามแผนงานแล้ว
ปรากฏกรณีดังต่อไปนี้
(1) คู่สัญญามีผลงานประจำเดือนที่ตั้งไว้ไม่ถึงร้อยละ 50 ของแผนงาน
ประจำเดือน และ
(2) ผลงานสะสมไม่ถึงร้อยละ 50 ของวงเงินค่าพัสดุหรือค่าจ้าง โดยความล่าช้าเป็นความผิดของคู่สัญญา
3. เมื่อล่วงเลยระยะเวลาไปเกิน 3 ใน 4 ของระยะเวลาตามแผนงานแล้ว
คู่สัญญามีผลงานสะสมไม่ถึงร้อยละ 65 ของวงเงินค่าพัสดุหรือค่าจ้าง โดยความล่าช้าเป็นความผิดของคู่สัญญา
4. เมื่อครบกำหนดส่งมอบตามสัญญา ผลงานสะสมน้อยกว่าร้อยละ 85
ของวงเงินค่าพัสดุหรือค่าจ้าง
5. เมื่อครบกำหนดส่งมอบตามสัญญา หากสัญญาหรือข้อตกลงมีจำนวนค่าปรับจะเกินร้อยละ 10 ของวงเงินค่าพัสดุหรือค่าจ้าง ให้ดำเนินการตามหนังสือคณะกรรมการวินิจฉัยปัญหาการจัดซื้อจัดจ้างและการบริการพัสดุภาครัฐ ด่วนที่สุด ที่ กค (กวจ) 0405.2/ว83 ลงวันที่ 22 กุมภาพันธ์ 2562
เรื่อง การซ้อมความเข้าใจการบอกเลิกสัญญาหรือข้อตกลง ตามระเบียบกระทรวงการคลังว่าด้วยการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ พ.ศ. 2560 ข้อ 183
> หากปรากฎว่า เข้าเงื่อนไขกรณีหนึ่งกรณีใดตามข้อ 1 - ข้อ 5. หน่วยงานของรัฐควรใช้ดุลพินิจในการพิจารณาบอกเลิกสัญญา
