ว 755 ประเด็นที่ 5 หลังบอกเลิกสัญญา จ้างรายใหม่ ทำเอง หรือรื้อถอน ราคากลางงานที่เหลือดูจากรายงานผู้ควบคุมงาน

ว 755 ข้อ 5 งานก่อสร้างที่เหลือหลังบอกเลิกสัญญา ตั้งคณะกรรมการราคากลางโดยดูรายงานผลการปฏิบัติงานที่ผู้ควบคุมงานรายงาน จ้างรายใหม่ตามนัยมาตรา 55 เริ่มจากรายงานขอจ้างข้อ 22 หรือทำเอง งบไม่พอ และกรณีรื้อถอน

ว 755 ประเด็นที่ 5 หลังบอกเลิกสัญญา จ้างรายใหม่ ทำเอง หรือรื้อถอน ราคากลางงานที่เหลือดูจากรายงานผู้ควบคุมงาน

เอกสารที่เกี่ยวข้อง

ดูและดาวน์โหลดเอกสาร
ว 755 ประเด็นที่ 5 หลังบอกเลิกสัญญา จ้างรายใหม่ ทำเอง หรือรื้อถอน ราคากลางงานที่เหลือดูจากรายงานผู้ควบคุมงาน

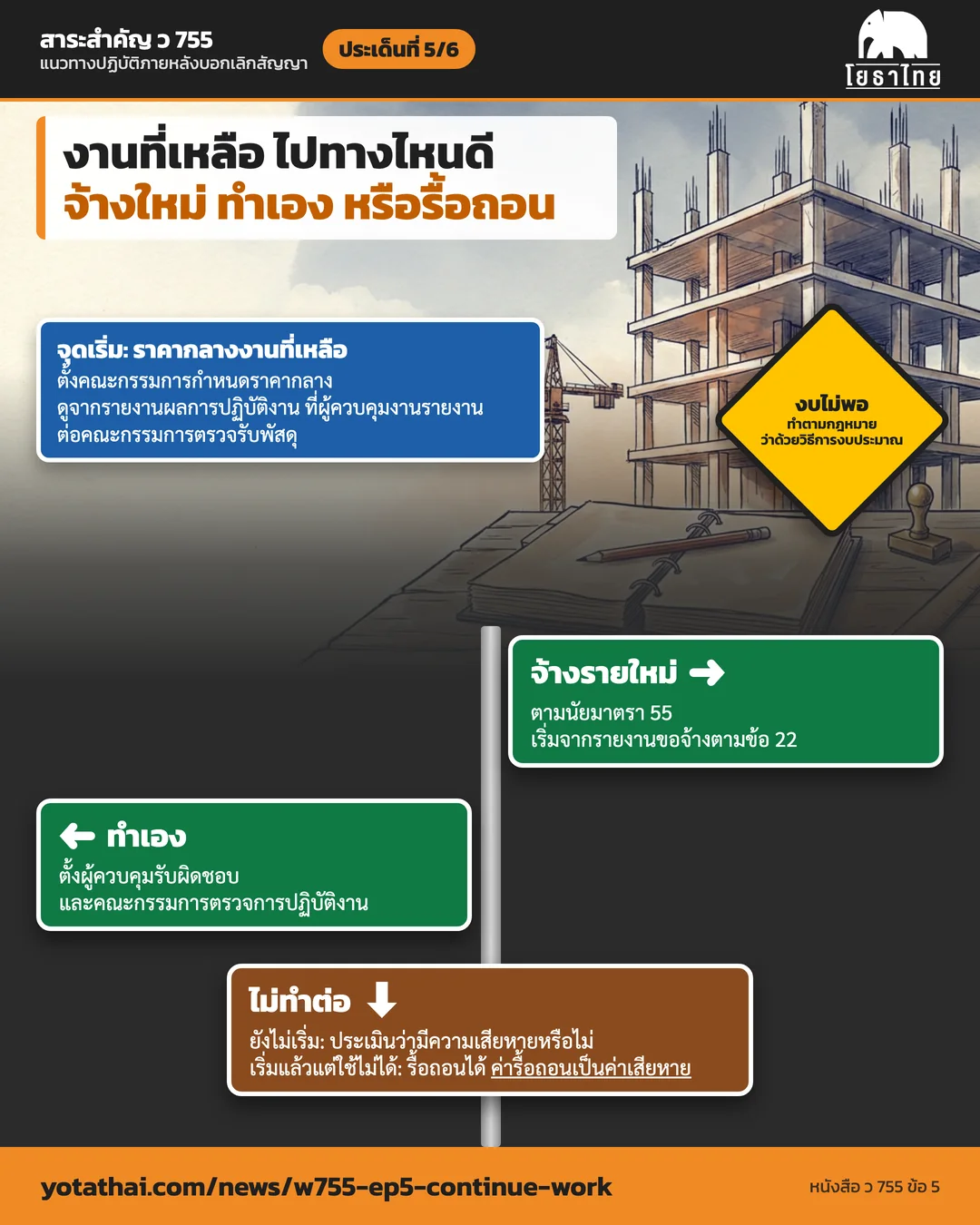

สาระสำคัญหนังสือ ว 755 แนวทางปฏิบัติภายหลังบอกเลิกสัญญา (6 ประเด็น)
📚 ข่าวหลัก: ภาพรวม ว 755 แทน ว 108
ประเด็นที่ 1 บอกเลิกกรณีไหน ใช้ ว 755
ประเด็นที่ 2 หลักประกัน 60 วัน / 15 วัน และผู้ทิ้งงาน
ประเด็นที่ 3 ค่าเสียหาย 7 รายการ
ประเด็นที่ 4 งานที่ทำไว้แล้ว จ่ายคืนตามมาตรา 391
▶ ประเด็นที่ 5 จ้างรายใหม่ ทำเอง หรือรื้อถอน (หน้านี้)
ประเด็นที่ 6 ลำดับหักค่าเสียหาย พร้อมตัวอย่าง

หนังสือ ว 755 ข้อ 5 เขียนขั้นตอนทำงานส่วนที่เหลือหลังบอกเลิกสัญญาไว้ละเอียดกว่า ว 108 เดิมมาก แยกงานก่อสร้าง (ข้อ 5.1) กับงานซื้อหรือจ้างที่ไม่ใช่งานก่อสร้าง (ข้อ 5.2)

งานก่อสร้าง (ข้อ 5.1)

  1. ตั้งคณะกรรมการกำหนดราคากลาง สำหรับงานส่วนที่ยังไม่ได้ดำเนินการ โดยพิจารณาจาก รายงานผลการปฏิบัติงานของผู้รับจ้าง ที่ผู้ควบคุมงานได้รายงานต่อคณะกรรมการตรวจรับพัสดุ โดยเร็ว
  2. เลือกว่าจะทำต่อเอง หรือจัดหาผู้รับจ้างรายใหม่
  3. จ้างรายใหม่: ดำเนินการจัดจ้างตามนัยมาตรา 55 แห่งพระราชบัญญัติฯ และวิธีการที่ระเบียบฯ กำหนด ตั้งแต่ขั้นตอนจัดทำรายงานขอจ้างตามข้อ 22
  4. ทำเอง (ซื้อหรือจ้างเพื่อจัดทำพัสดุเอง): หัวหน้าหน่วยงานแต่งตั้งผู้ควบคุมรับผิดชอบ และแต่งตั้งคณะกรรมการตรวจการปฏิบัติงาน ที่มีคุณสมบัติและหน้าที่เช่นเดียวกับคณะกรรมการตรวจรับพัสดุ เว้นแต่หน่วยงานกำหนดให้มีผู้รับผิดชอบโดยเฉพาะอยู่แล้ว
  5. งบไม่พอ: ทั้งจ้างใหม่และทำเอง ถ้าประเมินค่างานส่วนที่เหลือแล้ว งบประมาณที่เหลือไม่พอ ให้ดำเนินการตามกฎหมายว่าด้วยวิธีการงบประมาณหรือกฎหมายอื่นที่เกี่ยวข้อง
  6. ไม่ทำต่อ และยังไม่ได้เริ่มงาน: ประเมินว่ามีความเสียหายเกิดขึ้นหรือไม่ แล้วดำเนินการตามข้อ 6 (ประเด็นที่ 6)
  7. ไม่ทำต่อ แต่เริ่มงานไปแล้วบางส่วน: พิจารณาว่าจะรื้อถอนสิ่งก่อสร้างที่ทำไว้ไม่เสร็จ เพราะนำมาใช้ประโยชน์ไม่ได้หรือไม่ ถ้ารื้อถอน ค่ารื้อถอนหรือค่าจ้างรายใหม่มารื้อถอนนับเป็นค่าเสียหาย

งานที่ไม่ใช่งานก่อสร้าง (ข้อ 5.2)

ขั้นตอนทำนองเดียวกัน ต่างที่ราคากลางของงานส่วนที่เหลือ ให้แต่งตั้งคณะกรรมการ หรือให้เจ้าหน้าที่หรือบุคคลใดบุคคลหนึ่งรับผิดชอบกำหนด และการจัดหารายใหม่เริ่มจากรายงานขอซื้อหรือขอจ้างตามข้อ 22

เดิมกับใหม่

  • ว 108 เดิม: งานก่อสร้างให้ตั้งคณะกรรมการกำหนดราคากลางสำหรับงานส่วนที่ยังไม่ได้ดำเนินการ หน่วยงานอาจทำต่อเองหรือจัดหารายใหม่ ราคาที่เพิ่มขึ้นและค่าควบคุมงานที่เพิ่มขึ้นเป็นค่าเสียหายที่ผู้รับจ้างรายเดิมต้องรับผิดชอบ
  • ว 755 ใหม่: ระบุแหล่งข้อมูลของราคากลาง (รายงานของผู้ควบคุมงาน) จุดเริ่มต้นการจัดจ้าง (รายงานขอจ้างข้อ 22) ทางทำเอง ทางงบไม่พอ กรณีไม่ทำต่อ การรื้อถอน และมีแนวทางสำหรับงานที่ไม่ใช่งานก่อสร้าง

คำแนะนำจากโยธาไทย สำหรับช่างและผู้ควบคุมงาน

ส่วนนี้เป็นคำแนะนำของโยธาไทย ไม่ใช่ข้อความในหนังสือ

  • รายงานประจำวันและรายงานผลการปฏิบัติงานต้องครบและตรงกับหน้างานตั้งแต่ก่อนมีการบอกเลิก เพราะคณะกรรมการราคากลางจะใช้รายงานนี้แยกงานที่ทำแล้วกับงานที่เหลือ
  • ถ้าหน้างานมีสิ่งก่อสร้างที่ทำไว้ไม่เสร็จ ควรบันทึกสภาพ ภาพถ่าย และความเห็นว่ายังนำมาใช้ต่อได้หรือไม่ ให้คณะกรรมการใช้ประกอบการตัดสินใจเรื่องรื้อถอน

⬅️ ประเด็นก่อนหน้า: ประเด็นที่ 4 งานที่ทำไว้แล้ว จ่ายคืนตามมาตรา 391

➡️ ประเด็นถัดไป: ประเด็นที่ 6 ลำดับหักค่าเสียหาย พร้อมตัวอย่าง

🏠 กลับข่าวหลัก: ข่าวหลัก: ภาพรวม ว 755 แทน ว 108

ดาวน์โหลดหนังสือ ว 755 ฉบับเต็มได้จากปุ่ม "เอกสารที่เกี่ยวข้อง" ด้านบนของข่าวนี้

อ้างอิง: หนังสือคณะกรรมการวินิจฉัยปัญหาการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ ด่วนที่สุด ที่ กค (กวจ) 0405.2/ว 755 ลงวันที่ 30 กันยายน 2569 · หนังสือ ที่ กค (กวจ) 0405.2/ว 108 ลงวันที่ 25 มีนาคม 2563 (ถูกยกเลิก)

โฆษณา
ลิงก์สั้นสำหรับแชร์ (Facebook / LINE)
ผู้เข้าชม: 3 ครั้ง
โฆษณา

ความคิดเห็น

กำลังโหลดความคิดเห็น...

ประชาสัมพันธ์จากโยธาไทย

ยางมะตอยถุง โยธาพรีมิกซ์ ยางมะตอยผสมเสร็จ ใช้งานง่าย จัดส่งทั่วไทยโปรแกรมคำนวณเงินชดเชยค่างานก่อสร้าง ค่า K ปี 2569 ราคา 528 บาท รวม VATราคากลางงานก่อสร้างและการใช้ AI รุ่นที่ 29 จ.สงขลาราคากลางงานก่อสร้าง และ AI  รุ่นที่ 32  เพชรบุรี
