จัดซื้อ-จัดจ้าง 24 กันยายน 2569 Aphisit Maksuwan (ช่างถึก โยธาไทย)

เปลี่ยนสัญญาเป็นอำนาจของผู้ว่าจ้าง ผู้ควบคุมงานและคณะกรรมการตรวจรับพัสดุ สั่งแก้งานได้เพื่อให้ตรงสัญญาเท่านั้น

ฝ่ายผู้ว่าจ้างในสัญญาจ้างก่อสร้างมี 3 ฝ่าย อำนาจไม่เท่ากัน ผู้ว่าจ้างอนุมัติแก้ไขสัญญาและสั่งเปลี่ยนแบบได้ ส่วนผู้ควบคุมงานและคณะกรรมการตรวจรับพัสดุสั่งแก้งานได้เพื่อให้เป็นไปตามแบบรูปรายการละเอียดและสัญญาเท่านั้น อธิบายตามพระราชบัญญัติจัดซื้อจัดจ้างฯ มาตรา 97 ระเบียบกระทรวงการคลังฯ ข้อ 165 176 178 และแบบสัญญาข้อ 14 ถึง 16 พร้อมภาพตัวบทจริง

เปลี่ยนสัญญาเป็นอำนาจของผู้ว่าจ้าง ผู้ควบคุมงานและคณะกรรมการตรวจรับพัสดุ สั่งแก้งานได้เพื่อให้ตรงสัญญาเท่านั้น

📌 สรุปสั้นที่สุด

ฝ่ายผู้ว่าจ้างในสัญญาจ้างก่อสร้างมี 3 ฝ่าย อำนาจไม่เท่ากัน

  • ผู้ว่าจ้าง (หัวหน้าหน่วยงานของรัฐ และผู้มีอำนาจอนุมัติสั่งจ้าง) เป็นผู้เดียวที่ เปลี่ยนสัญญาได้ คืออนุมัติแก้ไขสัญญา และสั่งเปลี่ยนแปลงแบบรูปหรือข้อกำหนดในสัญญา
  • ผู้ควบคุมงาน และ คณะกรรมการตรวจรับพัสดุ สั่งแก้งานได้ เพื่อให้งานเป็นไปตามแบบรูปรายการละเอียดและสัญญา ไม่มีอำนาจสั่ง หรืออนุญาตให้ผู้รับจ้างทำต่างจากสัญญา

ถ้าจำเป็นต้องเปลี่ยนจริง ต้องเสนอแก้สัญญาให้ผู้มีอำนาจอนุมัติก่อนลงมือ ตามพระราชบัญญัติการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ พ.ศ. 2560 มาตรา 97


ทำไมเรื่องนี้สำคัญ

ในคำวินิจฉัยข้อหารือของสำนักงานอัยการสูงสุด ที่ 51/2565 สัญญากำหนดหลังคา Metal Sheet หนา 0.55 มม. ผู้รับจ้างมุง 0.47 มม. ไปก่อน โดยอ้างว่าทำตามคำสั่งของผู้ควบคุมงานและคณะกรรมการตรวจรับพัสดุ จากนั้นผู้ควบคุมงานและคณะกรรมการจึงเสนอขอแก้สัญญา แต่หน่วยงานไม่อนุมัติ งานค้างตรวจรับ 3 งวด เป็นเงิน 5,266,880 บาท

เรื่องแบบนี้เกิดเพราะเข้าใจอำนาจของตัวเองไม่ตรงกับที่กฎหมายเขียนไว้ → อ่านเรื่องเต็ม


กุญแจดอกที่ 1 · ผู้ว่าจ้าง

ผู้ว่าจ้าง หัวหน้าหน่วยงานของรัฐ ผู้มีอำนาจอนุมัติสั่งจ้าง มีอำนาจแก้ไขสัญญา สั่งงานพิเศษ แต่งตั้งผู้ควบคุมงาน บอกเลิกสัญญา

ผู้ว่าจ้างคือหน่วยงานของรัฐที่เป็นคู่สัญญา ตัดสินใจผ่าน หัวหน้าหน่วยงานของรัฐ และ ผู้มีอำนาจอนุมัติสั่งซื้อหรือสั่งจ้าง

  • อนุมัติแก้ไขสัญญา พระราชบัญญัติการจัดซื้อจัดจ้างฯ มาตรา 97 วรรคหนึ่ง

สัญญาหรือข้อตกลงเป็นหนังสือที่ได้ลงนามแล้วจะแก้ไขไม่ได้ เว้นแต่ในกรณี ดังต่อไปนี้ให้อยู่ในดุลพินิจของผู้มีอำนาจที่จะพิจารณาอนุมัติให้แก้ไขได้

  • ลงนามในสัญญาที่แก้ไข ระเบียบกระทรวงการคลังฯ ข้อ 165 วรรคสาม

เมื่อผู้มีอำนาจอนุมัติสั่งซื้อหรือสั่งจ้างแล้วแต่กรณี ได้อนุมัติการแก้ไขสัญญาหรือข้อตกลงแล้ว ให้หัวหน้าหน่วยงานของรัฐเป็นผู้ลงนามในสัญญาหรือข้อตกลงที่ได้แก้ไขนั้น

  • สั่งงานพิเศษ และสั่งเปลี่ยนแบบรูปและข้อกำหนด แบบสัญญาจ้างก่อสร้าง ข้อ 16 ให้ "ผู้ว่าจ้าง" มีสิทธิสั่งเป็นหนังสือให้ทำงานพิเศษ และมีสิทธิสั่งให้เปลี่ยนแปลงหรือแก้ไขแบบรูปและข้อกำหนดต่าง ๆ ในเอกสารสัญญา ถ้าสัญญาไม่ได้กำหนดราคาไว้ ให้ตกลงราคาและระยะเวลา (ถ้ามี) กันใหม่
  • แต่งตั้งผู้ควบคุมงาน ระเบียบกระทรวงการคลังฯ ข้อ 177
  • บอกเลิกสัญญา แบบสัญญาจ้างก่อสร้าง ข้อ 7 (ก) หรือ 7 (ข) "กำหนดเวลาแล้วเสร็จและสิทธิของผู้ว่าจ้างในการบอกเลิกสัญญา" เหตุที่บอกเลิกได้มีหลายกรณี รวมถึง

...หรือผู้รับจ้างทำผิดสัญญาข้อใดข้อหนึ่ง หรือตกเป็นผู้ถูกพิทักษ์ทรัพย์เด็ดขาด หรือตกเป็นบุคคลล้มละลาย หรือเพิกเฉยไม่ปฏิบัติตามคำสั่งของคณะกรรมการตรวจรับพัสดุหรือผู้ควบคุมงานหรือบริษัทที่ปรึกษาซึ่งได้รับมอบอำนาจจากผู้ว่าจ้าง ผู้ว่าจ้างมีสิทธิที่จะบอกเลิกสัญญานี้ได้...


กุญแจดอกที่ 2 · ผู้ควบคุมงาน

ผู้ควบคุมงาน หน้าที่ตามระเบียบกระทรวงการคลัง ข้อ 178 ควบคุมงานทุกวันให้เป็นไปตามแบบ สั่งแก้งานเพื่อให้เป็นไปตามแบบและสัญญา

หน้าที่ตามระเบียบกระทรวงการคลังฯ ข้อ 178 (1)

ตรวจและควบคุมงาน ณ สถานที่ที่กำหนดไว้ในสัญญา หรือที่ตกลงให้ทำงานจ้างนั้น ๆ ทุกวันให้เป็นไปตามแบบรูปรายการละเอียด และข้อกำหนดในสัญญาทุกประการโดยสั่งเปลี่ยนแปลงแก้ไขเพิ่มเติม หรือตัดทอนงานจ้างได้ตามที่เห็นสมควร และตามหลักวิชาช่างเพื่อให้เป็นไปตามแบบรูปรายการละเอียด และข้อกำหนดในสัญญา ถ้าผู้รับจ้างขัดขืนไม่ปฏิบัติตามก็สั่งให้หยุดงานนั้นเฉพาะส่วนหนึ่งส่วนใดหรือทั้งหมดแล้วแต่กรณีไว้ก่อน จนกว่าผู้รับจ้างจะปฏิบัติให้ถูกต้องตามคำสั่ง...

อ่านง่าย ๆ

  • สั่งแก้ได้ แต่เป้าหมายต้องเป็น "ให้ตรงแบบและสัญญา"
  • ผู้รับจ้างไม่ทำตาม สั่งหยุดงานได้ แล้วรายงานคณะกรรมการตรวจรับพัสดุทันที
  • ถ้าแบบขัดกันเอง หรือทำตามแบบแล้วจะไม่มั่นคงแข็งแรง ไม่ปลอดภัย ให้สั่งพักงานไว้ก่อน แล้วรายงาน (ข้อ 178 (2)) ไม่ใช่ตัดสินเปลี่ยนเอง
  • จดบันทึกรายวัน รายงานทุกสัปดาห์ (ข้อ 178 (3))
  • ถ้าผู้รับจ้างเพิกเฉยไม่ทำตามคำสั่ง แบบสัญญาข้อ 7 ให้เป็นเหตุที่ ผู้ว่าจ้าง บอกเลิกสัญญาได้ ผู้ควบคุมงานมีหน้าที่รายงาน ส่วนการบอกเลิกเป็นอำนาจของผู้ว่าจ้าง

กุญแจดอกที่ 3 · คณะกรรมการตรวจรับพัสดุ

คณะกรรมการตรวจรับพัสดุ หน้าที่ในงานจ้างก่อสร้าง ระเบียบกระทรวงการคลัง ข้อ 176

หน้าที่ในงานจ้างก่อสร้าง ตามระเบียบกระทรวงการคลังฯ ข้อ 176

  • ตรวจรายงานของผู้ควบคุมงาน เทียบกับแบบรูปรายการละเอียดและสัญญา ทุกสัปดาห์ (2)
  • ออกตรวจงาน ณ สถานที่ก่อสร้าง และบันทึกผลไว้เป็นหลักฐาน (3)
  • สั่งแก้ได้ในกรณีแบบ คลาดเคลื่อนเล็กน้อย (4)

...ในกรณีมีข้อสงสัยหรือมีกรณีที่เห็นว่าแบบรูปรายการละเอียดและข้อกำหนดในสัญญาหรือมีข้อตกลงมีข้อความคลาดเคลื่อนเล็กน้อย หรือไม่เป็นไปตามหลักวิชาการช่างให้มีอำนาจสั่งเปลี่ยนแปลงแก้ไขเพิ่มเติม หรือตัดทอนงานจ้างได้ตามที่เห็นสมควร และตามหลักวิชาการช่าง เพื่อให้เป็นไปตามแบบรูปรายการละเอียด

  • งานตรงสัญญา ทำใบรับรองผลการปฏิบัติงาน · งานไม่ตรงสัญญา รายงานหัวหน้าหน่วยงานของรัฐ เพื่อทราบหรือสั่งการ (6)

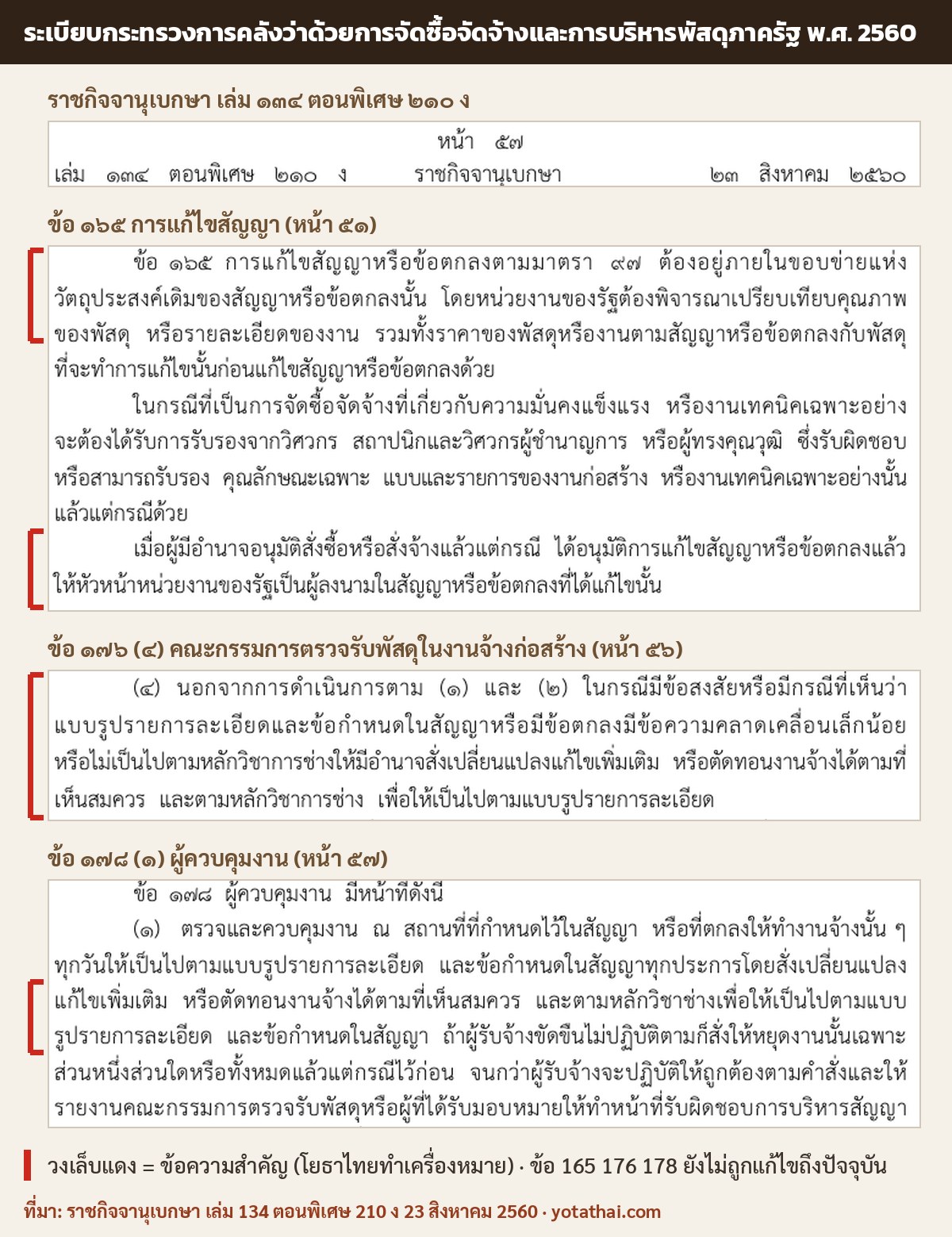

ภาพจากราชกิจจานุเบกษา ระเบียบกระทรวงการคลังว่าด้วยการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ พ.ศ. 2560 ข้อ 165 ข้อ 176 (4) ข้อ 178 (1)

สัญญาข้อ 15 ประโยคที่มักอ่านข้าม

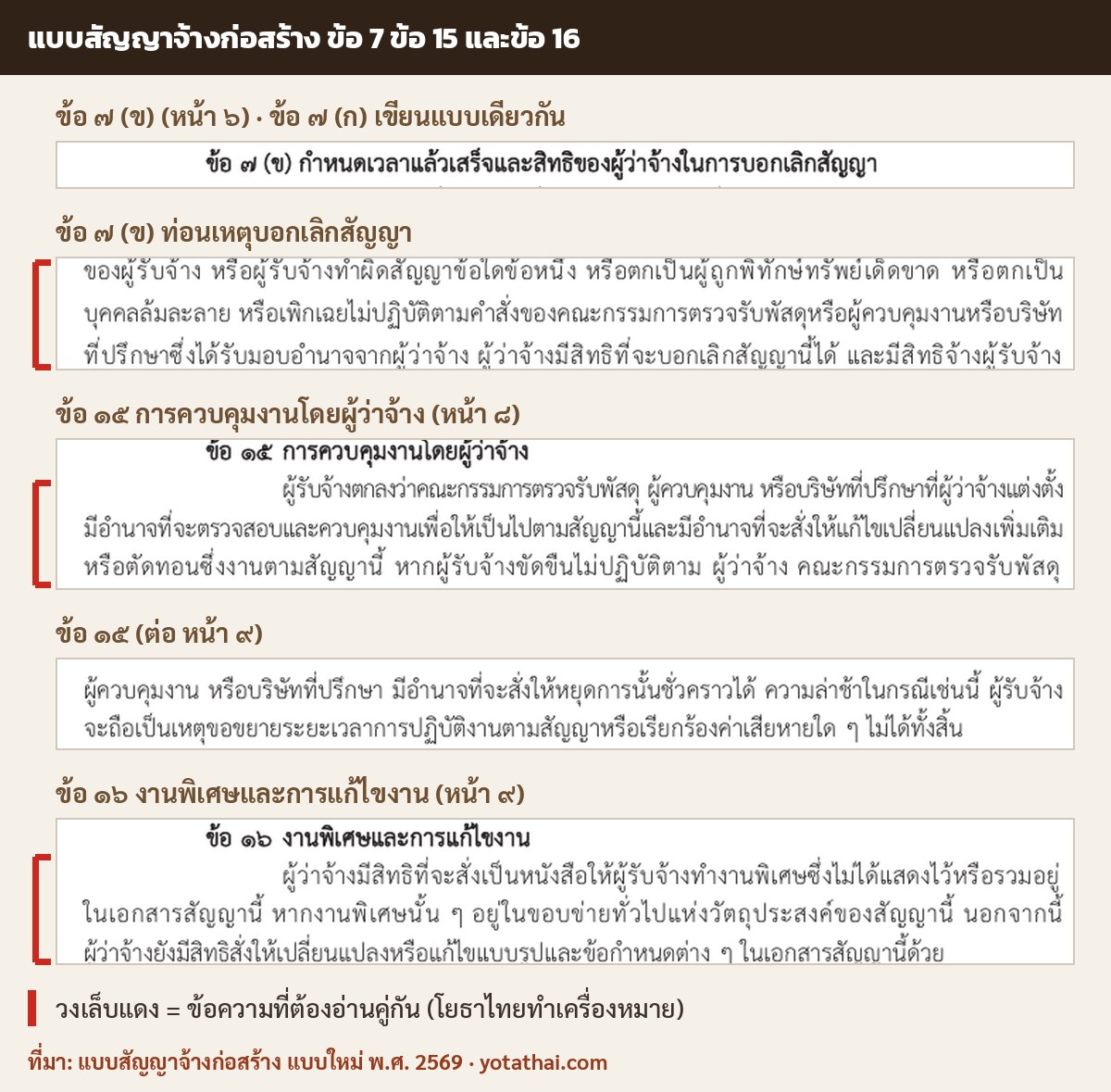

แบบสัญญาจ้างก่อสร้าง ข้อ 7 สิทธิของผู้ว่าจ้างในการบอกเลิกสัญญา ข้อ 15 การควบคุมงานโดยผู้ว่าจ้าง และข้อ 16 งานพิเศษและการแก้ไขงาน

แบบสัญญาจ้างก่อสร้าง ข้อ 15 (ข้อความเดียวกันทั้งแบบ 2561 และแบบ 2569)

ผู้รับจ้างตกลงว่าคณะกรรมการตรวจรับพัสดุ ผู้ควบคุมงาน หรือบริษัทที่ปรึกษาที่ผู้ว่าจ้างแต่งตั้ง มีอำนาจที่จะตรวจสอบและควบคุมงานเพื่อให้เป็นไปตามสัญญานี้และมีอำนาจที่จะสั่งให้แก้ไขเปลี่ยนแปลงเพิ่มเติมหรือตัดทอนซึ่งงานตามสัญญานี้...

ถ้าอ่านแค่ท่อนหลัง อาจเข้าใจว่าผู้ควบคุมงานเปลี่ยนงานได้ตามใจ แต่ต้องอ่านทั้งประโยค และอ่านคู่กับอีก 3 ที่

  1. ท่อนหน้าของข้อ 15 เอง บอกวัตถุประสงค์ไว้ว่า "เพื่อให้เป็นไปตามสัญญานี้"
  2. ระเบียบฯ ข้อ 178 (1) และข้อ 176 (4) เขียนตรงกันว่าสั่งแก้ได้ "เพื่อให้เป็นไปตามแบบรูปรายการละเอียด"
  3. สัญญาข้อ 16 แยกไว้ต่างหากว่า การสั่งให้เปลี่ยนแปลงหรือแก้ไขแบบรูปและข้อกำหนดในสัญญา เป็นสิทธิของ "ผู้ว่าจ้าง" พร้อมเรื่องราคาที่ต้องตกลงกันใหม่

มีอีกกรณีหนึ่งที่ต้องรู้ คือสัญญาข้อ 14 แบบรูปและรายการละเอียดคลาดเคลื่อน

...หากปรากฏว่าแบบรูปและรายการละเอียดนั้นผิดพลาดหรือคลาดเคลื่อนไปจากหลักการทางวิศวกรรมหรือทางเทคนิค ผู้รับจ้างตกลงที่จะปฏิบัติตามคำวินิจฉัยของผู้ว่าจ้าง คณะกรรมการตรวจรับพัสดุ ผู้ควบคุมงาน หรือบริษัทที่ปรึกษาที่ผู้ว่าจ้างแต่งตั้ง เพื่อให้งานแล้วเสร็จบริบูรณ์ คำวินิจฉัยดังกล่าวให้ถือเป็นที่สุด โดยผู้รับจ้างจะคิดค่าจ้าง ค่าเสียหาย หรือค่าใช้จ่ายใด ๆ เพิ่มขึ้นจากผู้ว่าจ้าง หรือขอขยายอายุสัญญาไม่ได้

ข้อนี้ใช้กับแบบที่ผิดพลาดหรือคลาดเคลื่อนทางวิศวกรรม และผู้รับจ้างขอเงินหรือเวลาเพิ่มไม่ได้ ไม่ใช่ช่องให้เปลี่ยนวัสดุหรือสเปกตามที่ผู้รับจ้างขอ

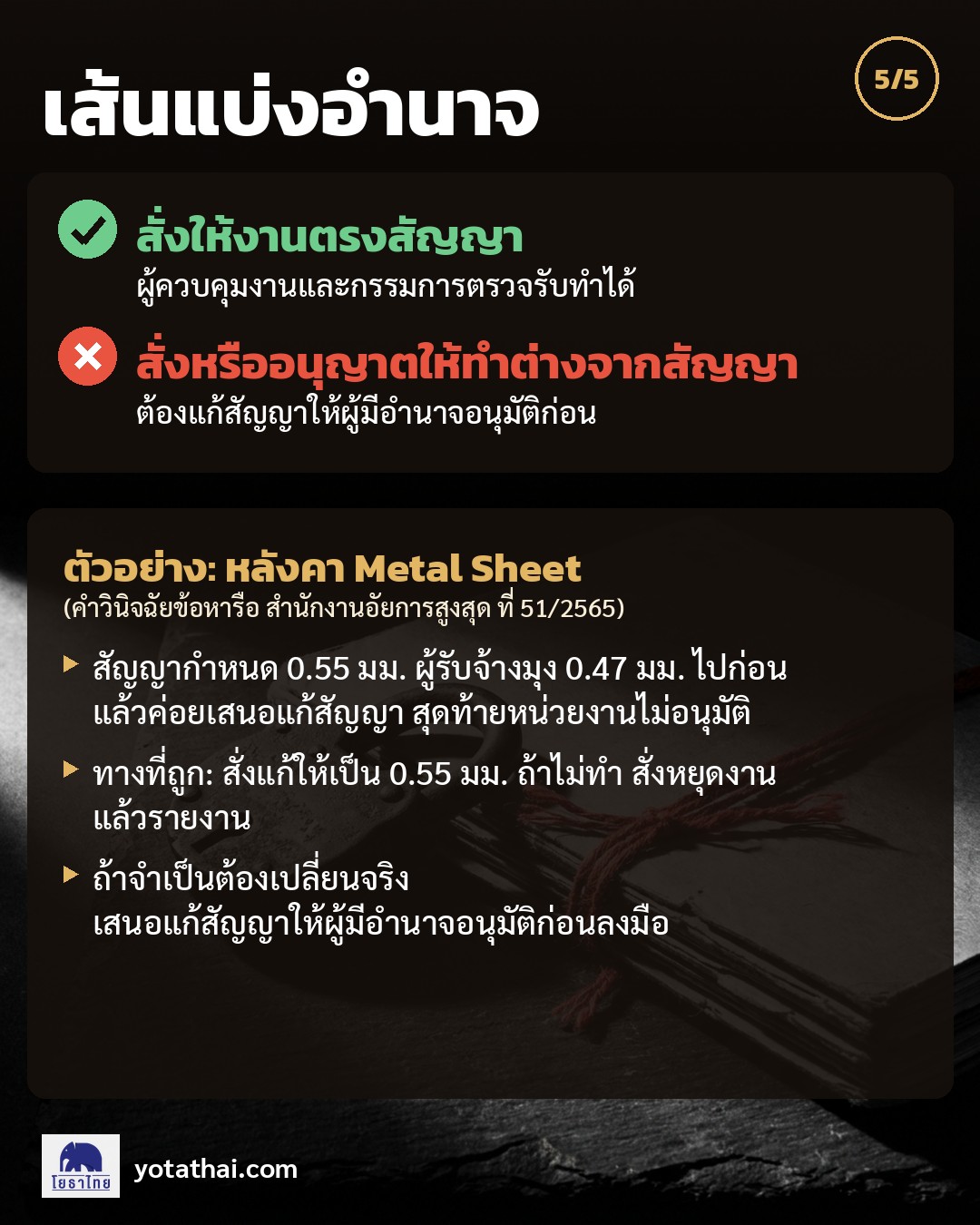

เส้นแบ่งอำนาจ

สั่งให้งานตรงสัญญา ผู้ควบคุมงานและกรรมการตรวจรับทำได้ สั่งหรืออนุญาตให้ทำต่างจากสัญญา ต้องแก้สัญญาให้ผู้มีอำนาจอนุมัติก่อน

ทำได้ (ผู้ควบคุมงาน / คณะกรรมการตรวจรับพัสดุ)

  • สั่งแก้งานที่ทำไม่ตรงแบบ ให้กลับมาตรงแบบ
  • สั่งหยุดงาน เมื่อผู้รับจ้างขัดขืน
  • สั่งพักงาน เมื่อแบบขัดกันหรือไม่ปลอดภัย แล้วรายงาน
  • ไม่ตรวจรับงานที่ไม่ตรงสัญญา และรายงานหัวหน้าหน่วยงานของรัฐ

ทำเองไม่ได้ (ต้องเป็นผู้ว่าจ้าง)

  • สั่งหรืออนุญาตให้ใช้วัสดุ ขนาด หรือสเปกต่างจากสัญญา
  • เพิ่มหรือลดงาน เปลี่ยนแบบ ที่กระทบราคาหรือเวลา
  • ตกลงราคาใหม่ หรือขยายเวลาให้ผู้รับจ้าง (มาตรา 97 วรรคสาม และมาตรา 102 ให้อยู่ในดุลพินิจของผู้มีอำนาจ)

ถ้าจำเป็นต้องเปลี่ยนจริง ต้องทำอย่างไร

  1. ยังไม่ให้ลงมือทำส่วนที่จะเปลี่ยน ถ้าเป็นกรณีแบบขัดกัน หรือทำตามแบบแล้วจะไม่มั่นคงแข็งแรง ไม่ปลอดภัย ผู้ควบคุมงานสั่งพักงานไว้ก่อน แล้วรายงานคณะกรรมการตรวจรับพัสดุ (ข้อ 178 (2)) คณะกรรมการพิจารณาแล้วรายงานหัวหน้าหน่วยงานของรัฐเพื่อสั่งการ (ข้อ 176 (2))
  2. หน่วยงานพิจารณาแก้สัญญา ต้องอยู่ในวัตถุประสงค์เดิมของสัญญา และเปรียบเทียบคุณภาพกับราคาของเดิมกับของที่จะแก้ก่อน (ข้อ 165 วรรคหนึ่ง) ถ้าเกี่ยวกับความมั่นคงแข็งแรง ต้องมีวิศวกรหรือสถาปนิกรับรอง (ข้อ 165 วรรคสอง)
  3. ถ้าต้องเพิ่มหรือลดเงินหรือเวลา ให้ตกลงพร้อมกันไป (มาตรา 97 วรรคสาม) ถ้าวงเงินรวมหลังแก้ทำให้ผู้มีอำนาจอนุมัติเปลี่ยนไป ต้องให้ผู้มีอำนาจตามวงเงินรวมเป็นผู้อนุมัติ (มาตรา 97 วรรคสี่)
  4. ผู้มีอำนาจอนุมัติ แล้วหัวหน้าหน่วยงานของรัฐลงนามในสัญญาที่แก้ไข (ข้อ 165 วรรคสาม)
  5. จากนั้นผู้รับจ้างจึงทำตามสัญญาที่แก้แล้ว

ในเรื่อง Metal Sheet ถ้าทำตามลำดับนี้ ผู้ควบคุมงานต้องสั่งให้แก้เป็น 0.55 มม. หรือสั่งหยุดงาน แล้วรายงาน ไม่ใช่ปล่อยให้มุง 0.47 มม. ไปก่อนแล้วค่อยเสนอแก้สัญญา


ที่มา

  • พระราชบัญญัติการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ พ.ศ. 2560 มาตรา 97
  • ระเบียบกระทรวงการคลังว่าด้วยการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ พ.ศ. 2560 ข้อ 165 ข้อ 176 ข้อ 177 ข้อ 178 (ราชกิจจานุเบกษา เล่ม 134 ตอนพิเศษ 210 ง 23 สิงหาคม 2560) ตรวจแล้วว่าระเบียบฉบับที่ 2 พ.ศ. 2564 และฉบับที่ 3 พ.ศ. 2569 ไม่ได้แก้ไขข้อเหล่านี้
  • แบบสัญญาจ้างก่อสร้าง ข้อ 7 และข้อ 13 ถึงข้อ 16 (แบบ 2569 · ข้อ 13 ถึง 16 ข้อความเดียวกับแบบ 2561)
  • คำวินิจฉัยข้อหารือของสำนักงานอัยการสูงสุด ที่ 51/2565

บทความนี้อธิบายตามตัวบทเพื่อการศึกษา เวลาใช้งานจริงให้เปิดตัวบทประกอบทุกครั้ง


อ่านต่อ

โฆษณา
ลิงก์สั้นสำหรับแชร์ (Facebook / LINE)
ผู้เข้าชม: 7 ครั้ง
โฆษณา

ความคิดเห็น

กำลังโหลดความคิดเห็น...

ประชาสัมพันธ์จากโยธาไทย

จำหน่ายสารส้มขุ่นและใส ชนิดผงและชนิดก้อน พร้อมคลอรีนชนิดผงและชนิดน้ำ โดยโยธาไทยโปรแกรมคำนวณเงินชดเชยค่างานก่อสร้าง ค่า K ปี 2569 ราคา 528 บาท รวม VATราคากลางงานก่อสร้าง และ AI  รุ่นที่ 31 ขอนแก่นโปรแกรม ROAD PRICE ประมาณราคางานทาง 963 บาท รวม VAT อัพเดทฟรี 1 ปี
